三笠農泊施設
-
2019.06.27
現場に追われ更新が滞っていましたが、
3月末に、お引き渡しが終えています。
現場写真を振り返っていきたいと思います。

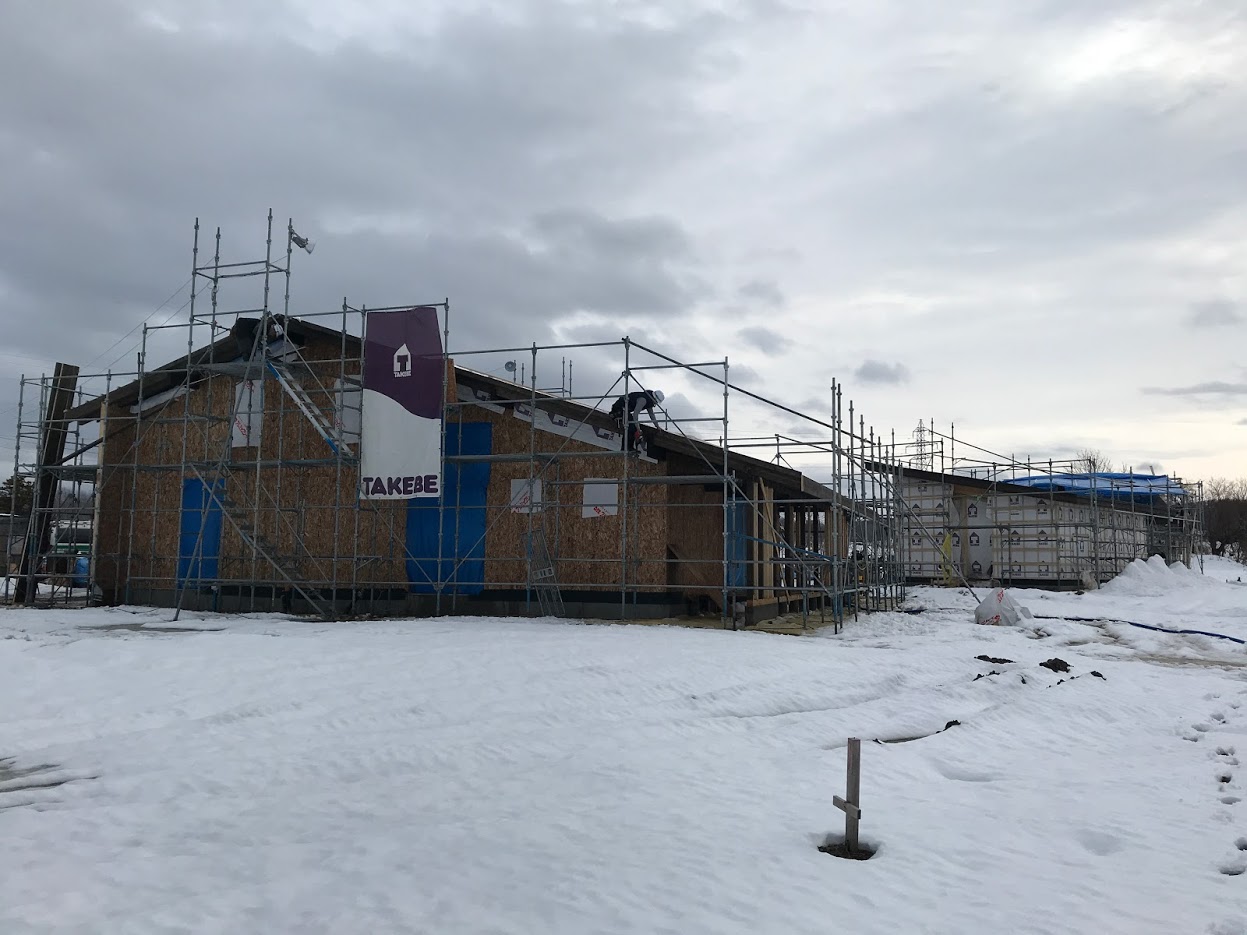

冬の期間も、現場は進んでいました。
寒い冬の中、大工さんも板金屋さんも
ありがとうございました。

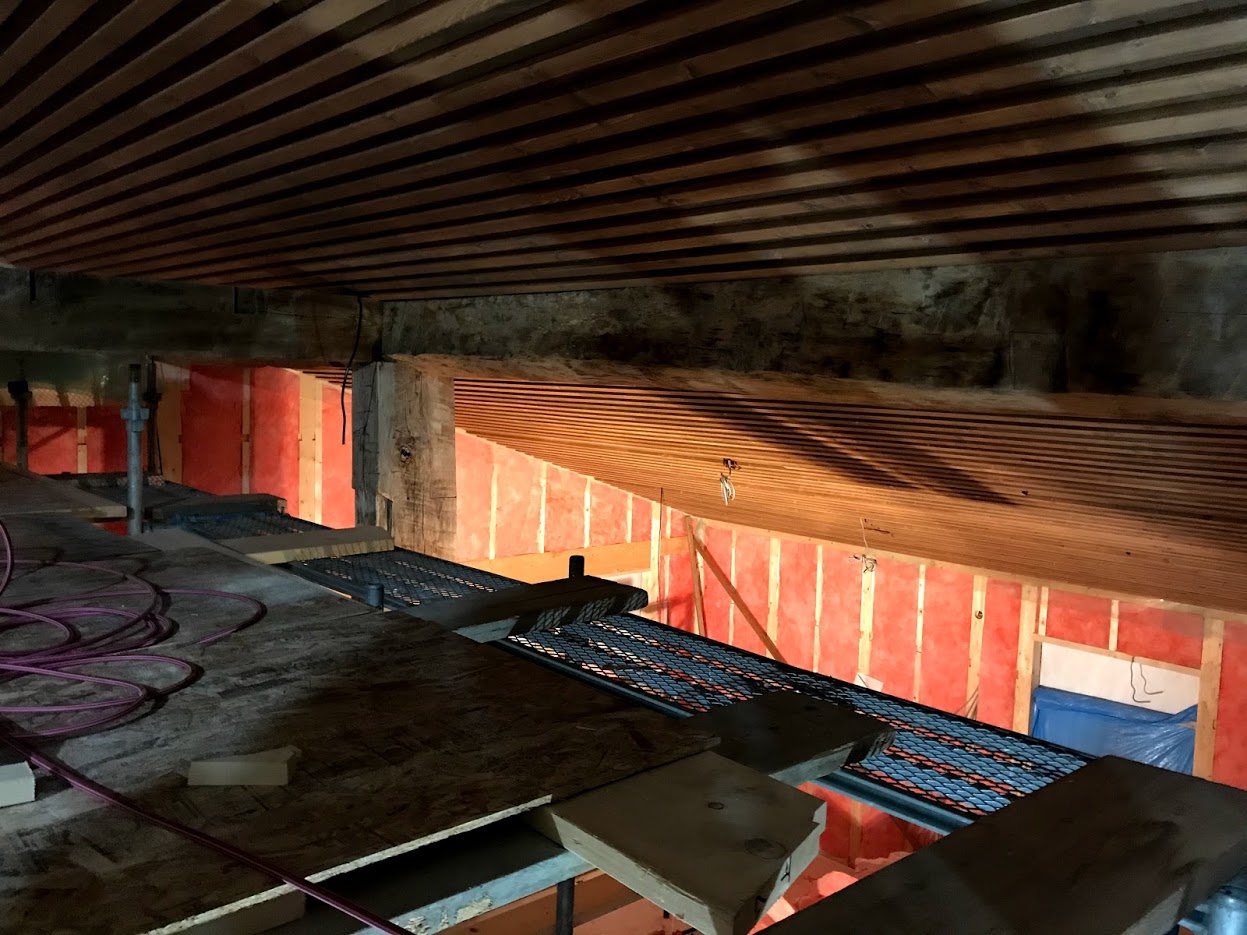

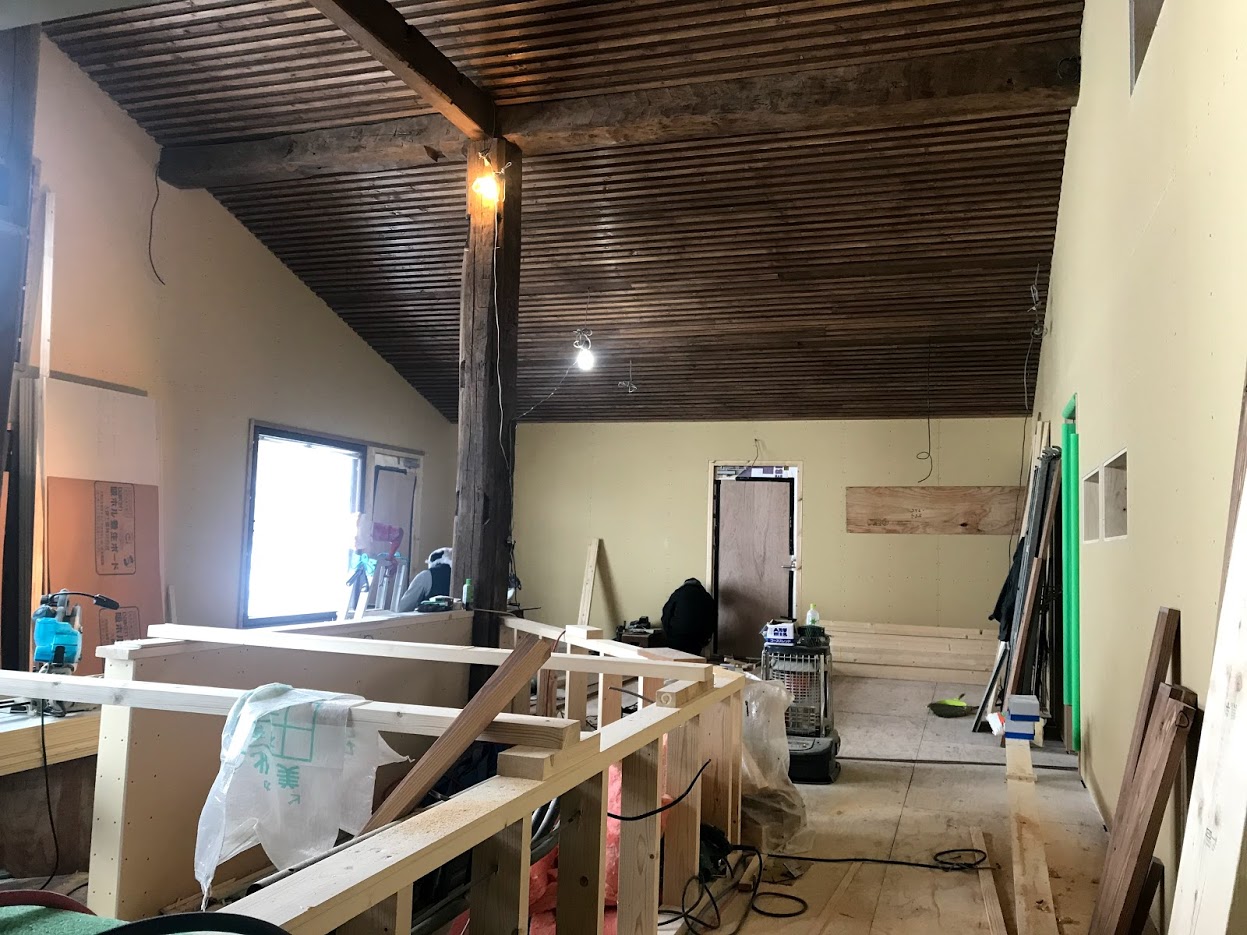

断熱材を充填し、レストラン棟も宿泊棟も
共に天井は合板に胴縁を貼っていく仕上げです。

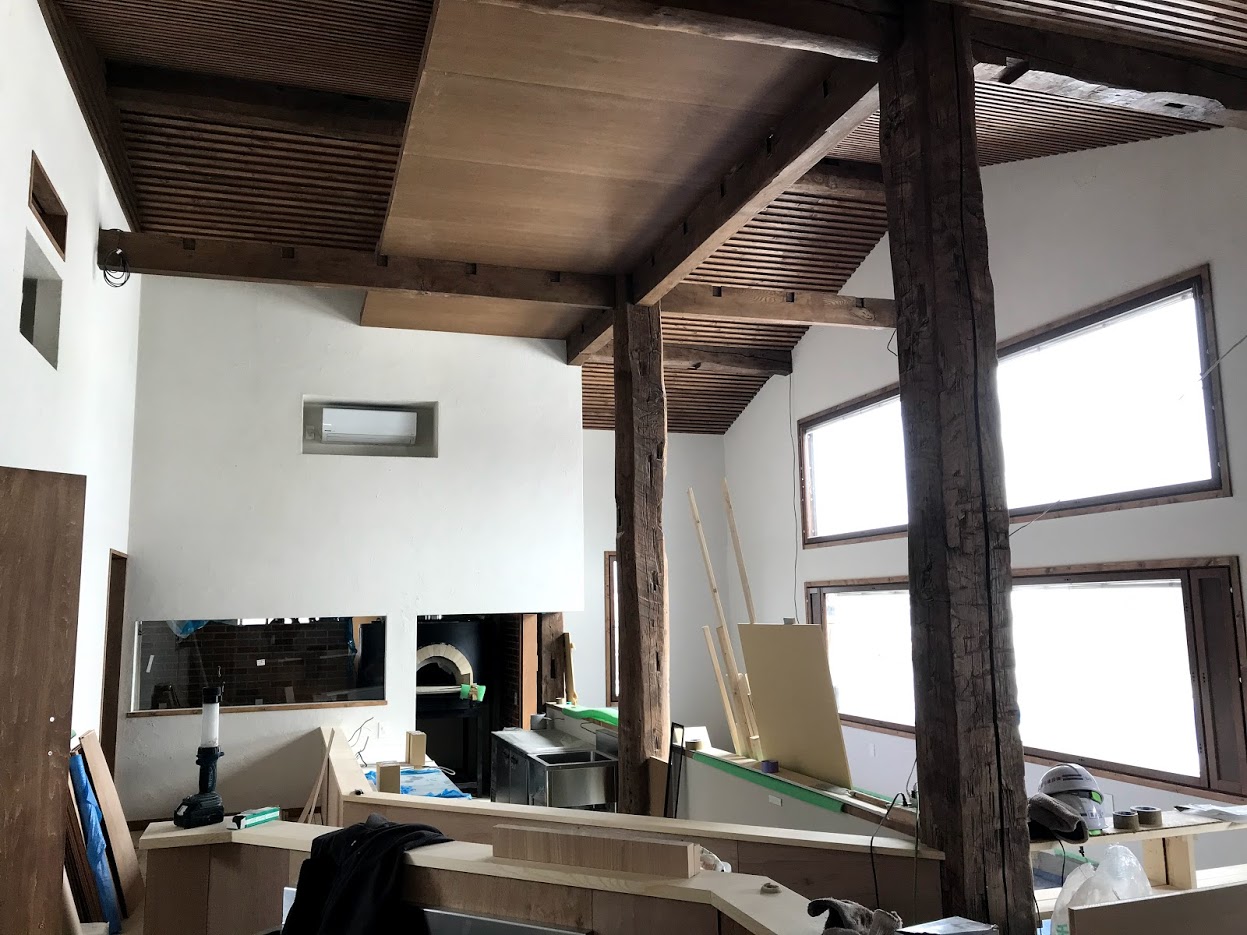

レストラン棟には
古材の柱・梁を複数使用しています。
カウンター席のカウンターにも
武部建設で保管している木を使用しました。

厨房の床は、タフクリートという仕上げです。
オープンに向け、仕上げ工事の真っ最中の様子です。
来週、完成写真をアップしたいと思います。
-
2018.11.12

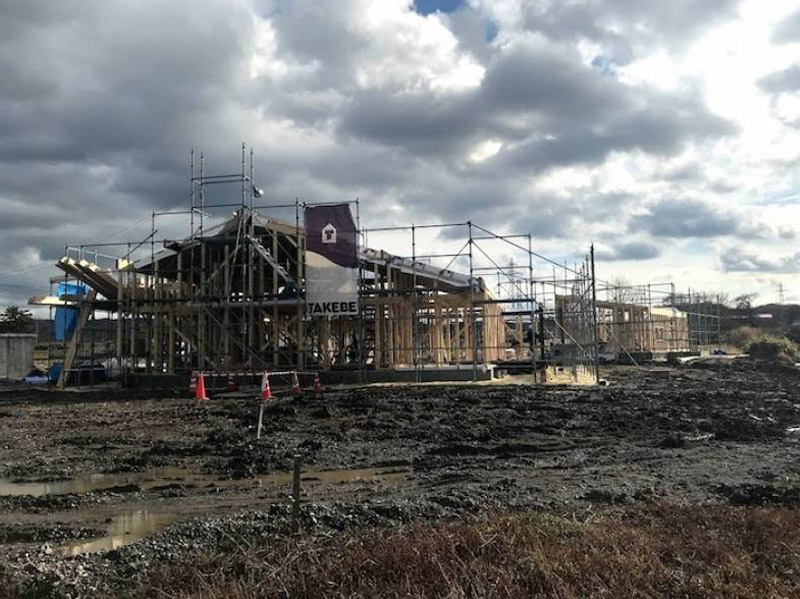

無事、上棟しました!!!古材も無事建て込み完了しました。
全体図は、こんな感じです。3棟の姿形が見えてきました。3棟共、いまは屋根の施工中です。
-
2018.10.27

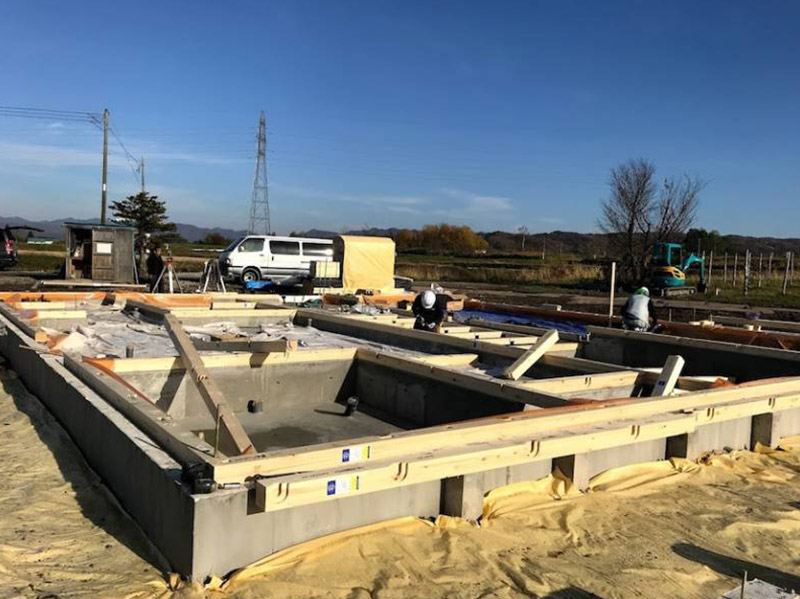

ひさびさの更新です。現場はかなり進んでいて、気付けば大工乗り込み。土台敷きから始まりです。

選ばれた古材。
棟木、小屋梁、水平梁、柱で合計10本の古材を今回使用します。 -
2018.09.28

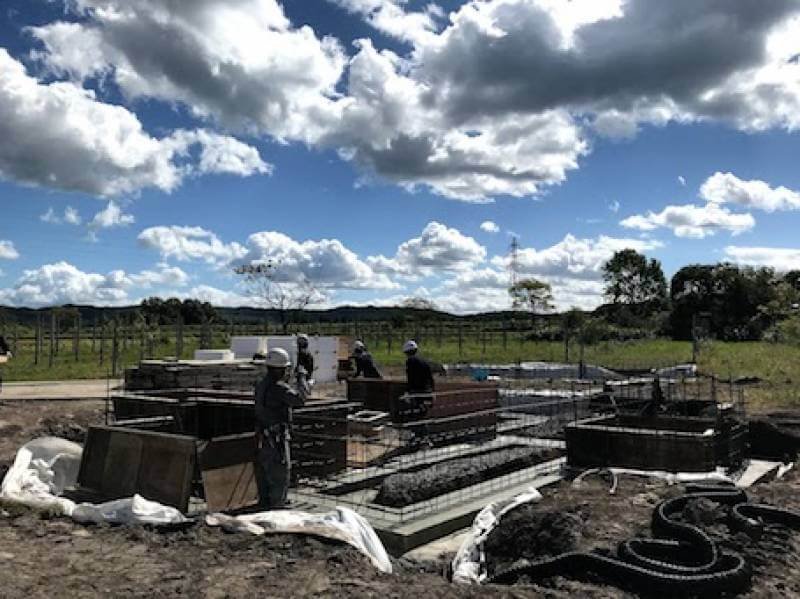

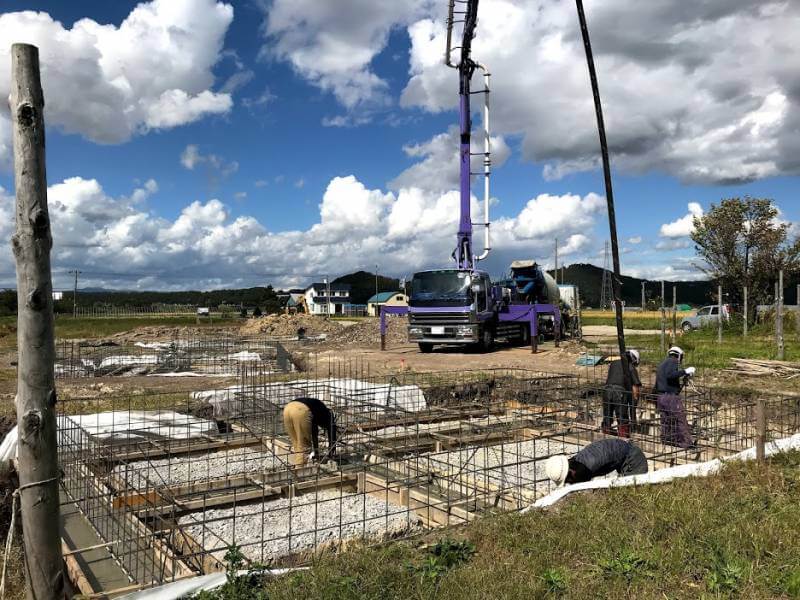

1番大きな建物の鉄筋組立完了状況です。型枠を取付て、昨日ベースコンを打設しました。
小さい方の建物では、布の型枠が取り付けられています。基礎の断熱仕様は、外側のみ断熱EPS特類t100を使用しています。

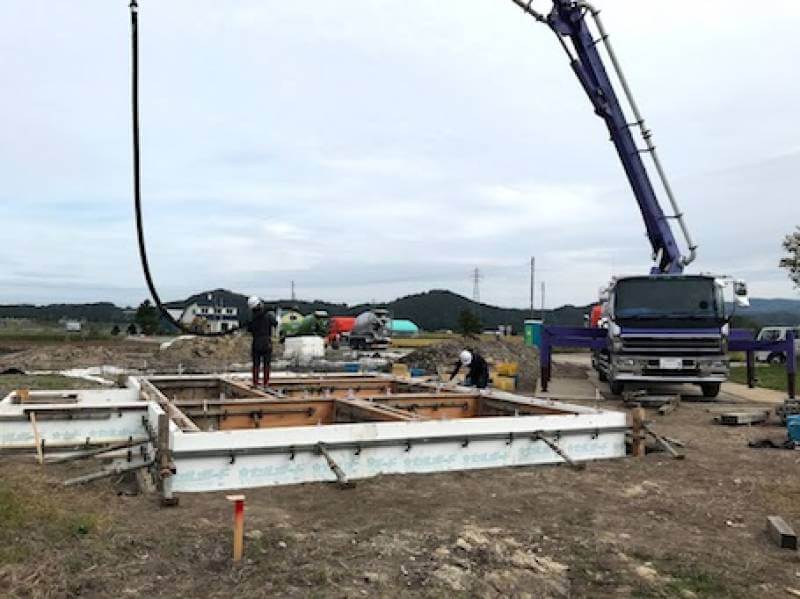

昨日は打設日でした。大きい建物のベースコンと小さい建物2棟の布コンを打設。入社して初めて30を越えるコンクリートを1日で打設しました。8時半から打設して、終わったのが11時半近く…。住宅の2~3倍近くの量でした。
-
2018.09.19
メインで見えてくる柱や梁で、弊社の古材を使用します。ストックしてある古材を、設計屋さん、大工さんと一緒に吟味し、選んだ古材を大工さんが取り出している様子です。
現場では鉄筋が組み立てられて、ベースのコンクリート打設を昨日行いました。全部で3棟ある内の2棟を打設。あと1棟は、また後日打設します。
-
2018.09.04

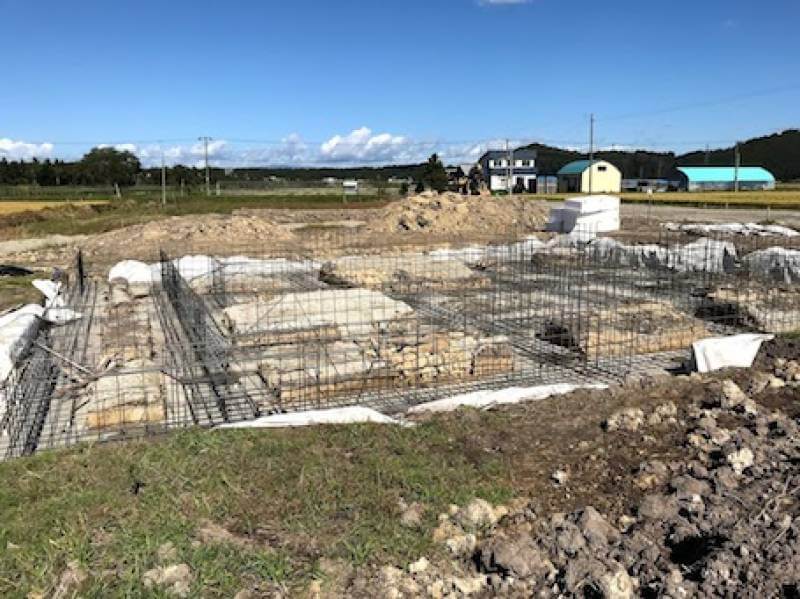

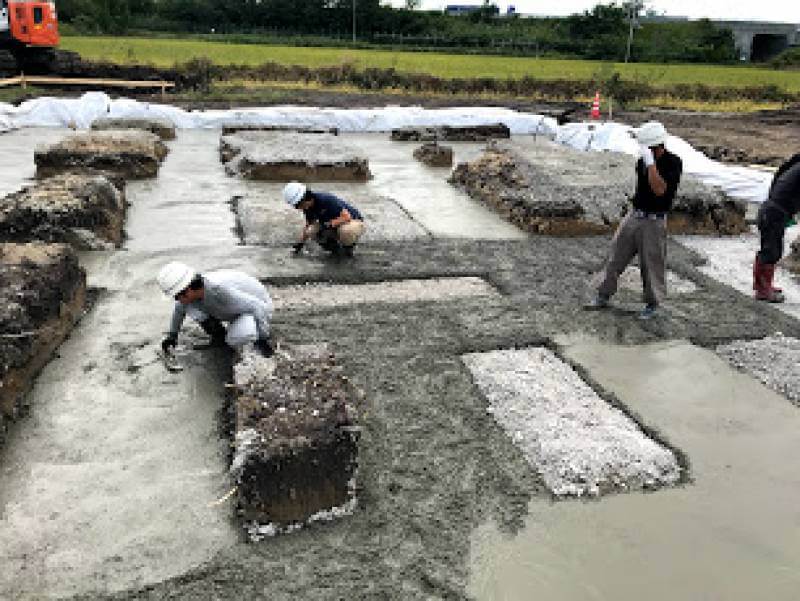

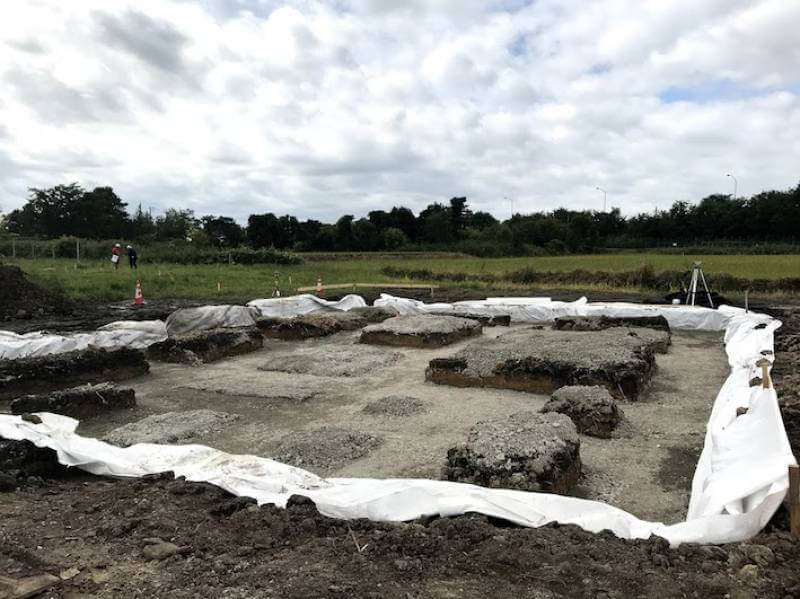

根堀完了状況。3棟ある中の1番大きな棟です。

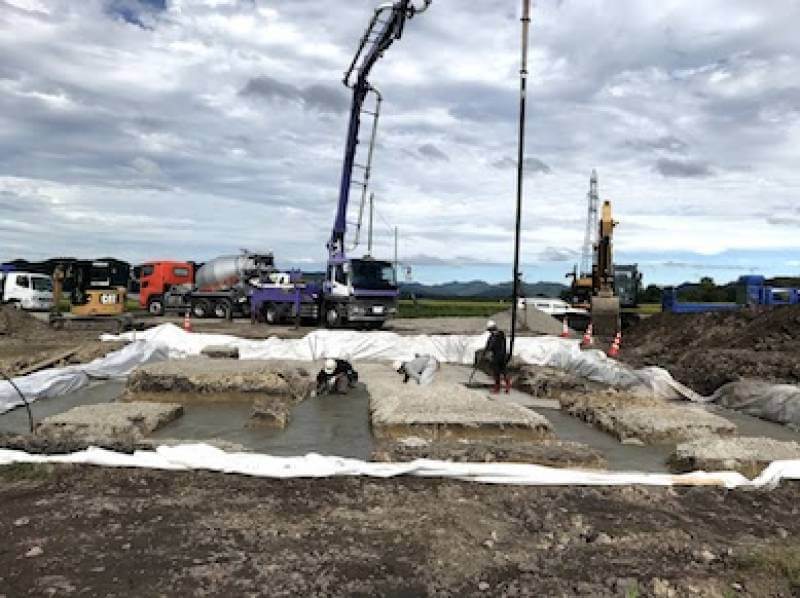

捨てコン打設状況。普段住宅を担当しているのでコンクリート量がいつもと違い、間違えていないかドキドキでした。一般的な住宅の4~5件分です!!
コンクリートを均している状況です。基礎班に手伝いに行っている若手大工さんや事務所の人も手伝ってくれて、総勢5人で290㎡近くの捨てコンを均しました。
-
2018.08.22
三笠農泊施設の現場が始まりました。今回の現場は、木造の非住宅物件です。写真の敷地内に3つの建物が建つ予定です。札幌のフーム空間計画工房が設計の共同現場になっています。今週は、現場乗り込みの段取りで路盤工事を行っております。
