Report 工事レポート

南幌N.K邸

  • 2021.04.01

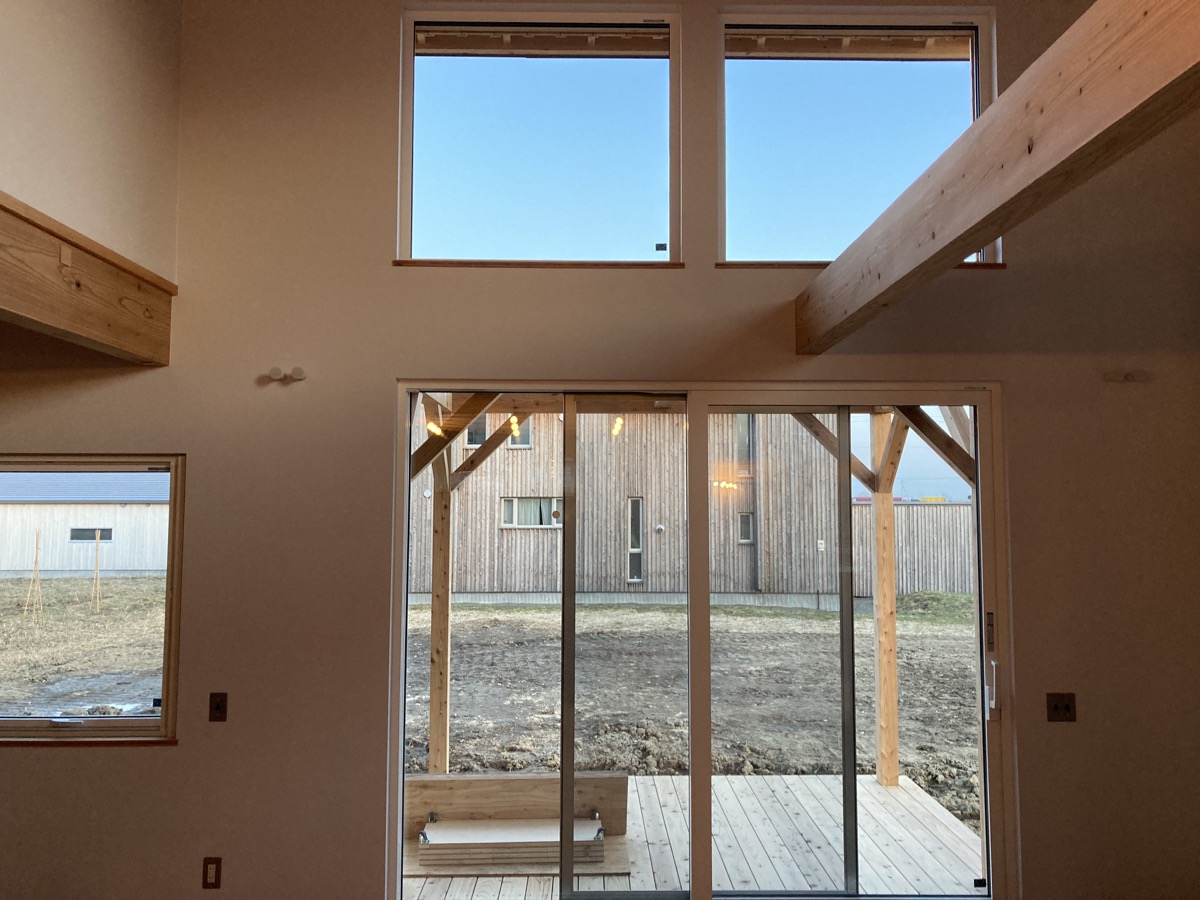

    Image of 南幌N.K邸 1

    仕上げの追い込み

    クロスはルナファーザーという壁紙です。

    Image of 南幌N.K邸 2

    足場もばれて、外観もあらわに。

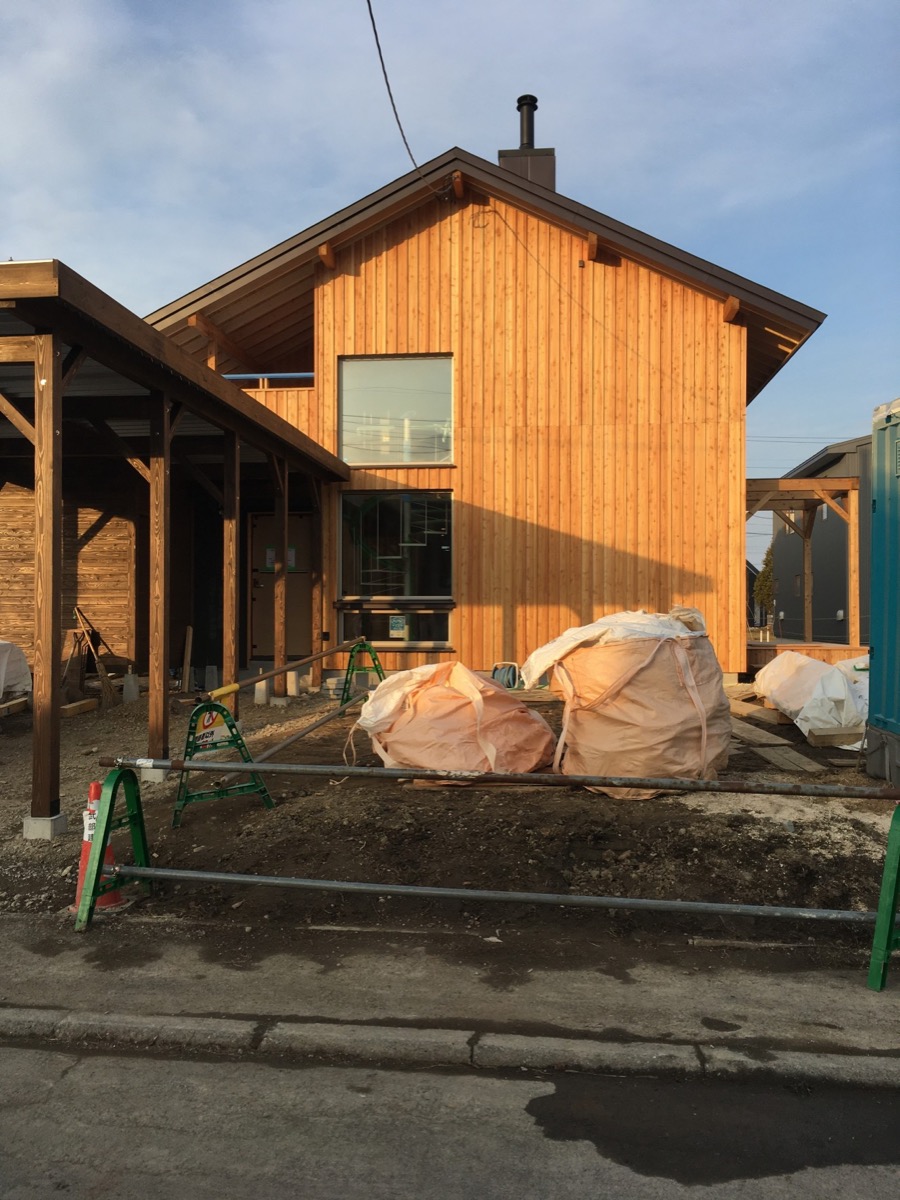

    カラマツの外壁は経年変化で徐々にシルバーグレーに変わっていきます。

    Image of 南幌N.K邸 3

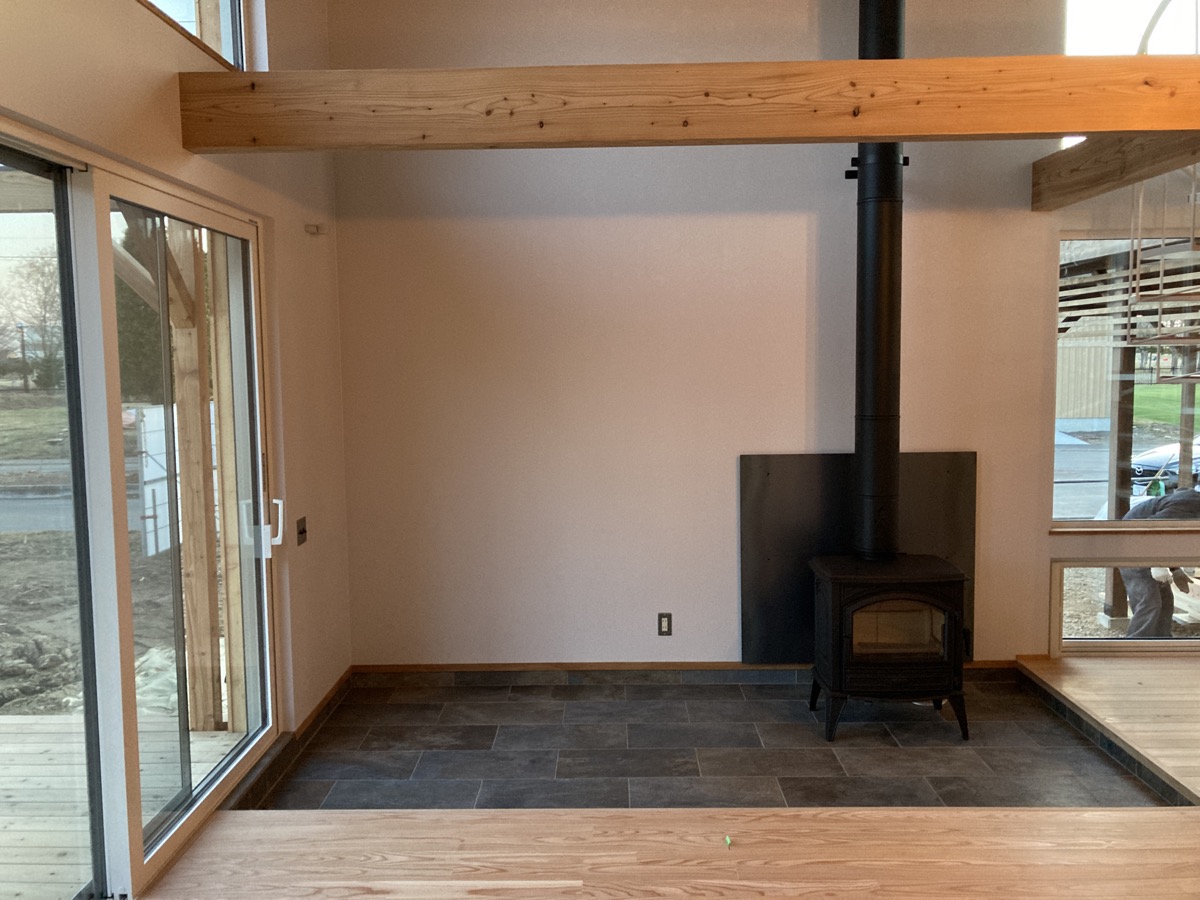

    美装も終わり、薪ストーブの設置完了

    Image of 南幌N.K邸 4

    リビングからデッキ

    Image of 南幌N.K邸 5

    キッチン

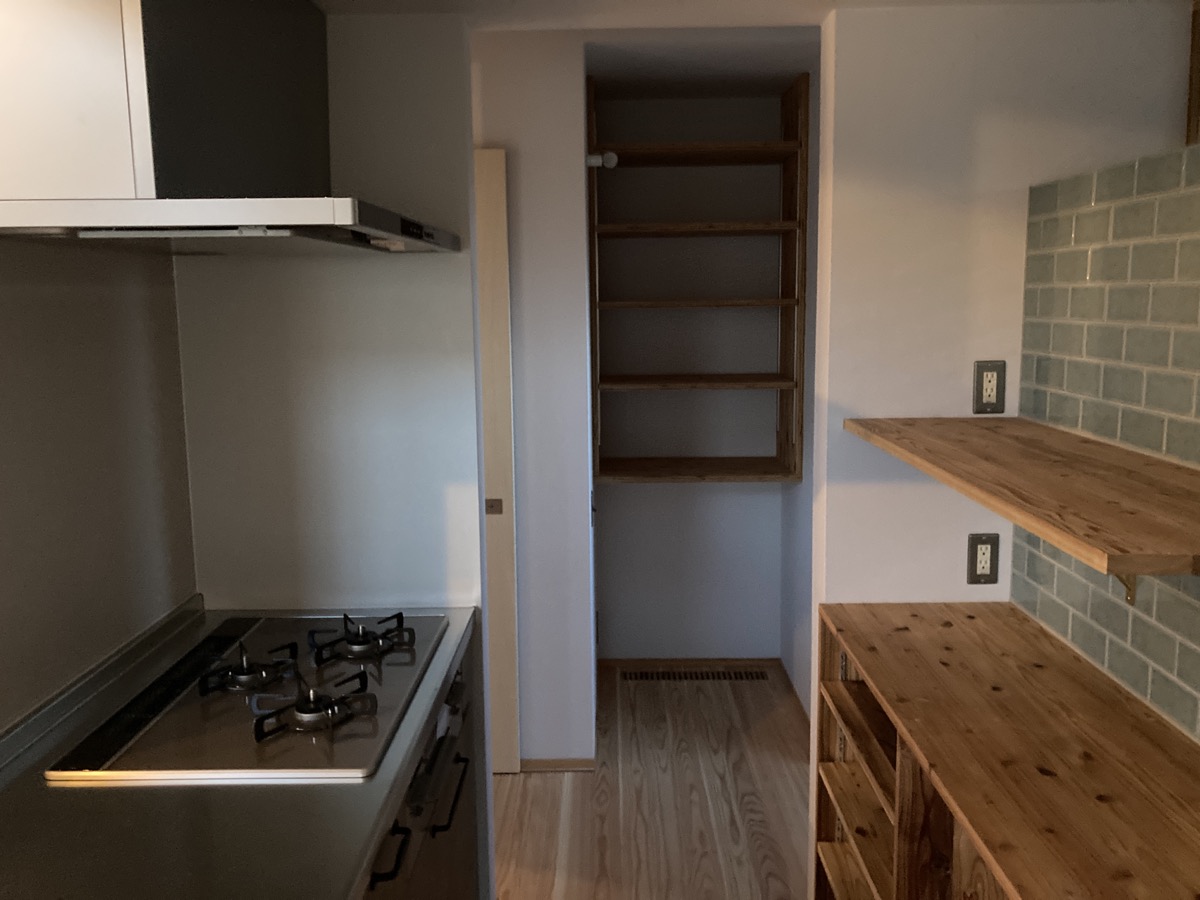

    奥にあるのは収納棚

    Image of 南幌N.K邸 6

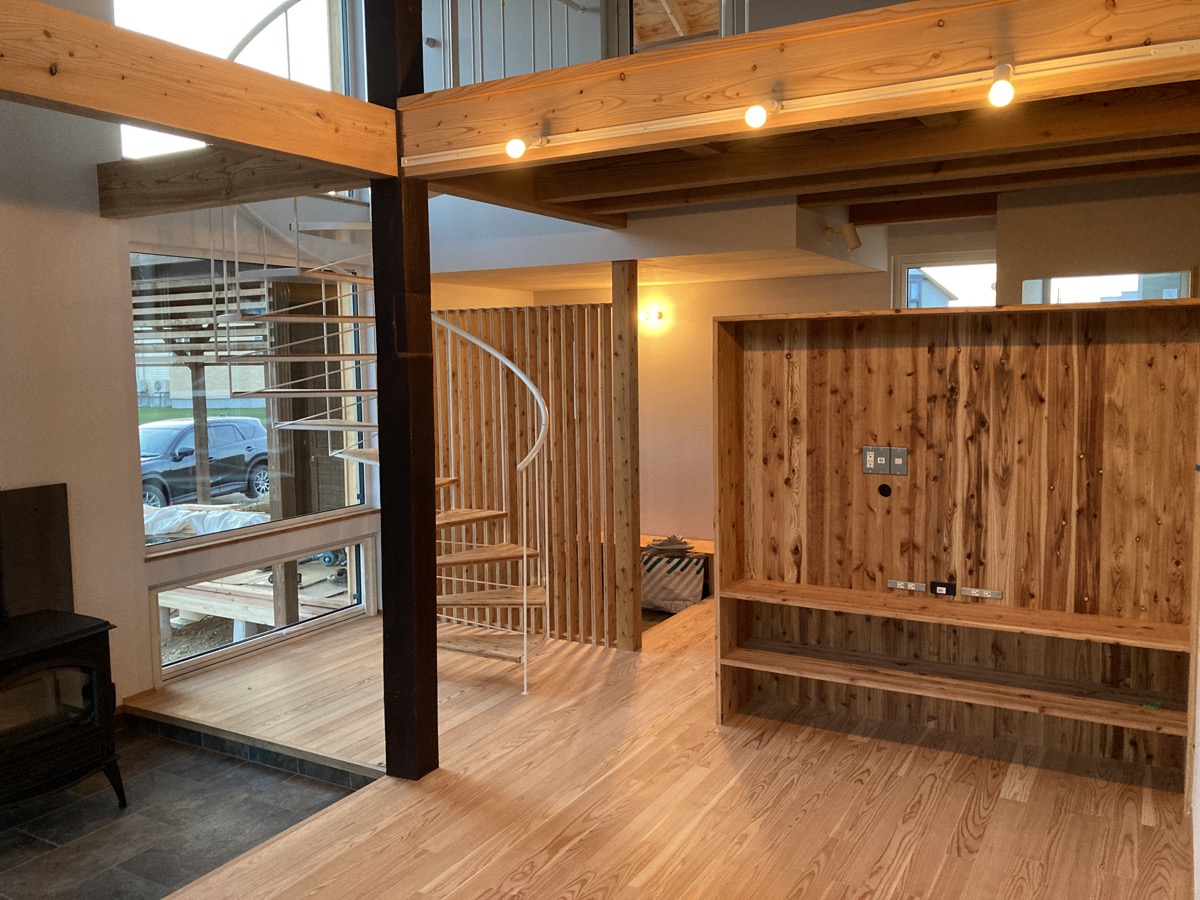

    リビングから玄関の目線

    ルーバーで緩やかに空間を仕切ります。

    らせん階段はまるでおしゃれなカフェのよう。

    Image of 南幌N.K邸 7

    デッキは屋久杉の床とカラマツの木組み

    もうすぐ引き渡しですので工事レポートもこれにて終了です。

    施工事例も後々更新しますのでお楽しみに!

  • 2021.03.22
    Image of 南幌N.K邸 1

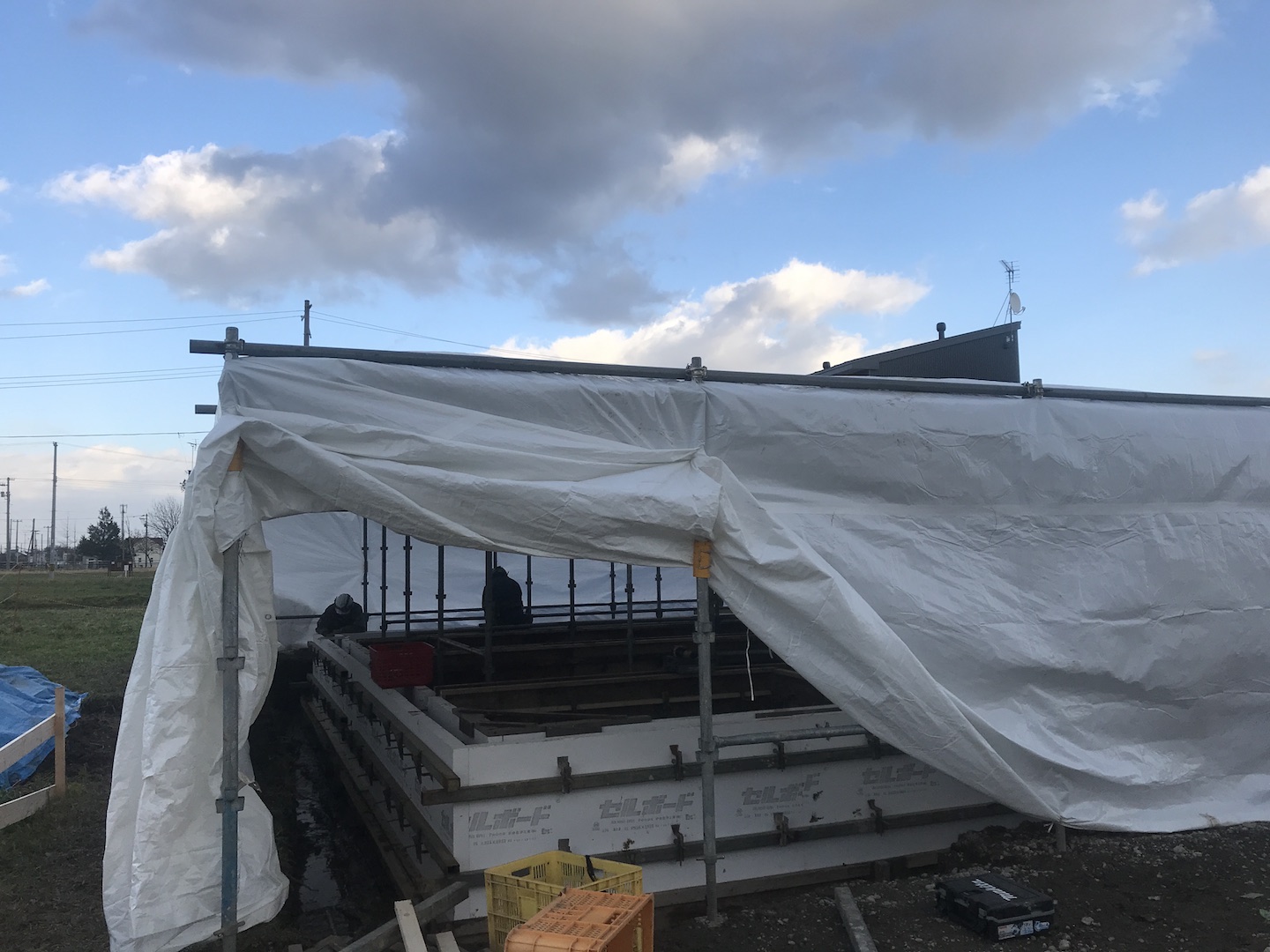

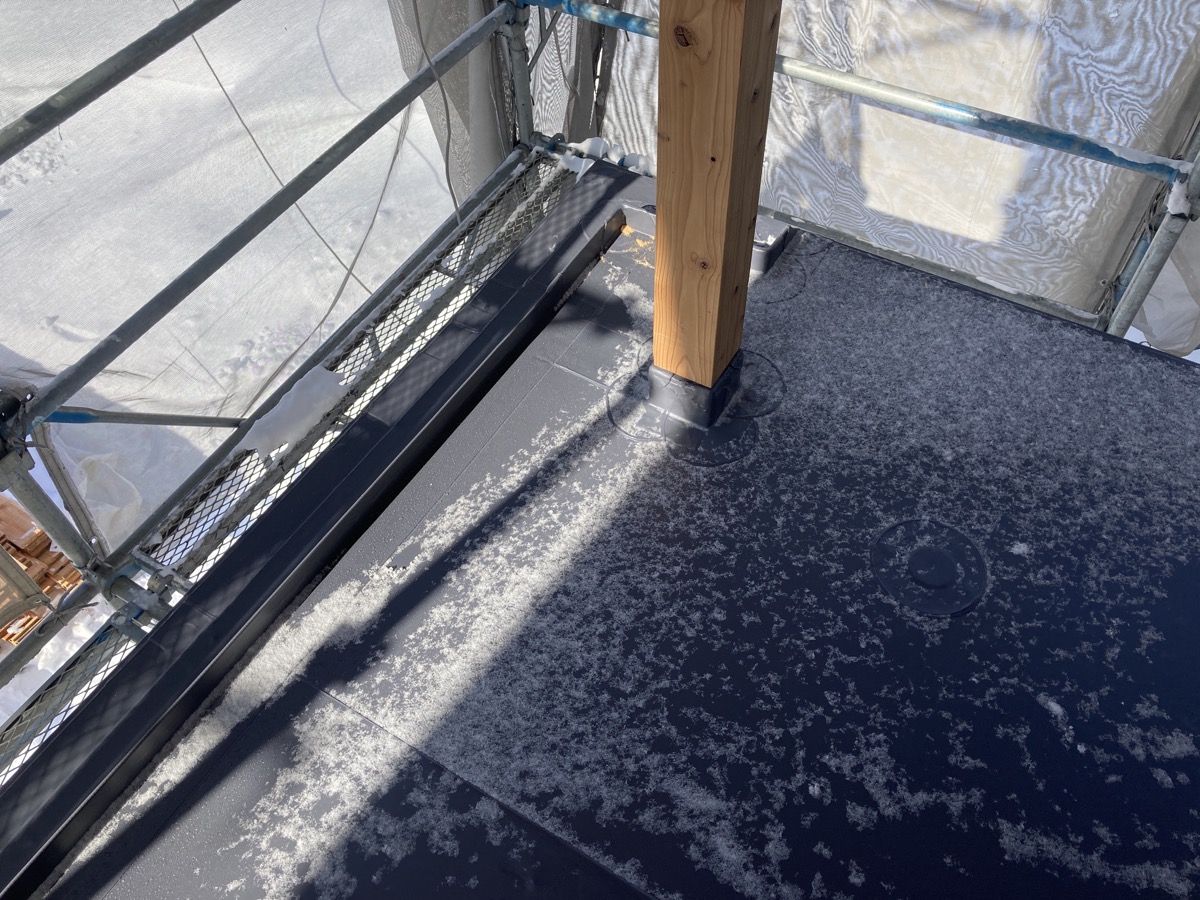

    2階テラスはシート防水

    Image of 南幌N.K邸 2

    内部は鉄骨階段取り付け

    Image of 南幌N.K邸 3

    階段は白く塗装しました。

    Image of 南幌N.K邸 4

    床仕上げはカラマツのフローリングt15

    Image of 南幌N.K邸 5

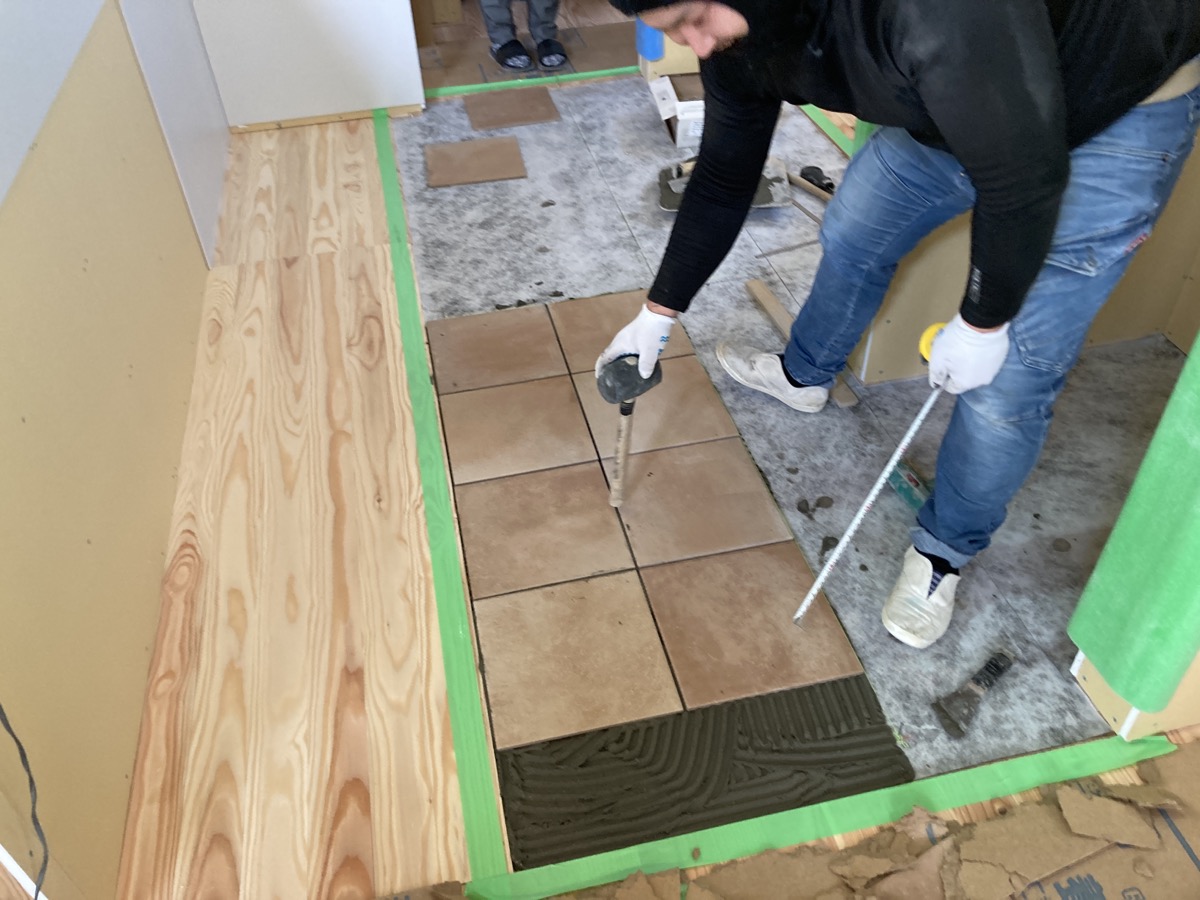

    キッチンの床タイル

    フローリングレベルとしっかり合わせてもらいます。

    Image of 南幌N.K邸 5

    キッチンバックボード

    Image of 南幌N.K邸 5

    洗面

    それぞれタイルで仕上げます。

    Image of 南幌N.K邸 8

    2階テラスは屋久杉のデッキ材を使います。

    Image of 南幌N.K邸 9

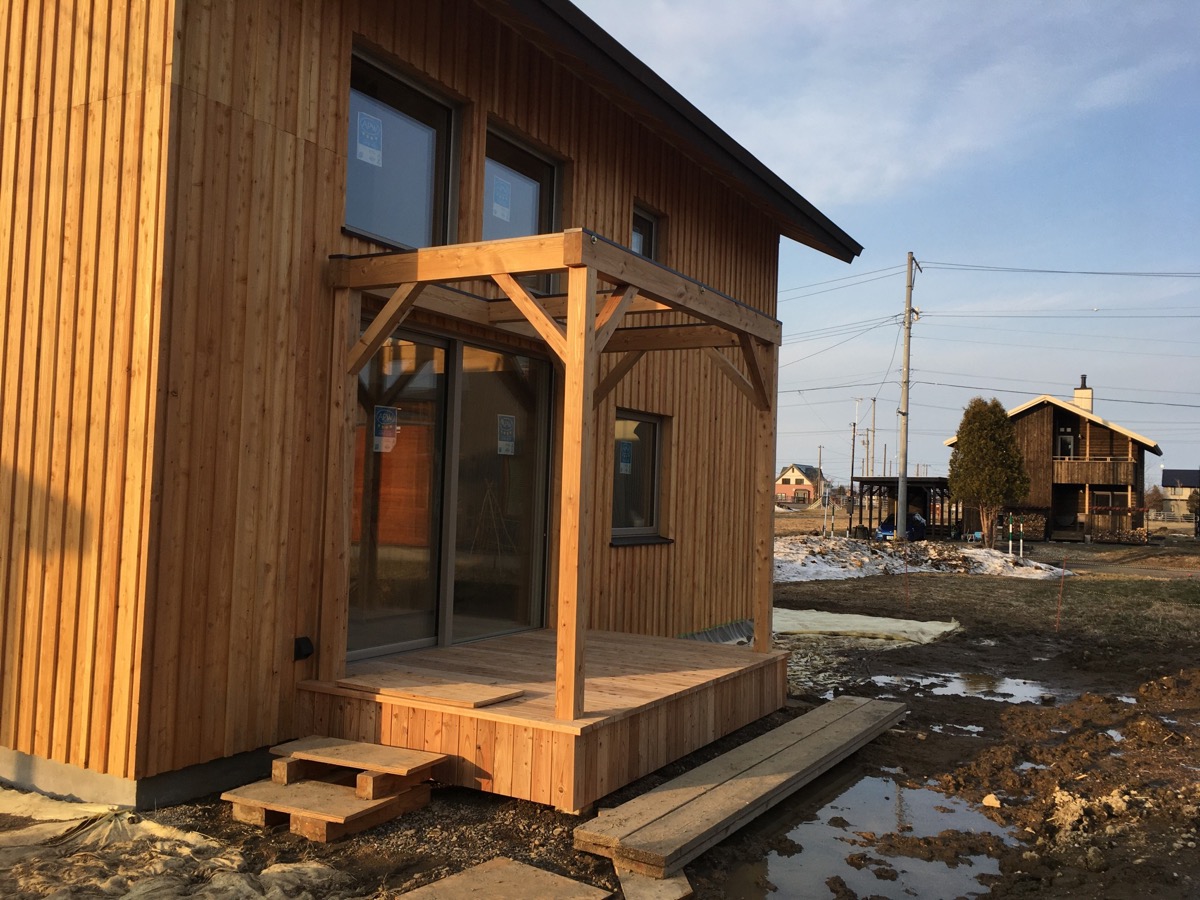

    シートも剥がれて外観があらわになってきました。

    完成に向けて鋭意作業中!

    完成見学会も4/2(金)13:00〜20:00

    4/3(土)10:00〜15:00

    予定です!

  • 2021.03.03
    Image of 南幌N.K邸 1
    Image of 南幌N.K邸 2

    軸間(柱の内々)はGWt100

    Image of 南幌N.K邸 3

    そしてポリフィルムを施工。

    しっかり気密。

    Image of 南幌N.K邸 4

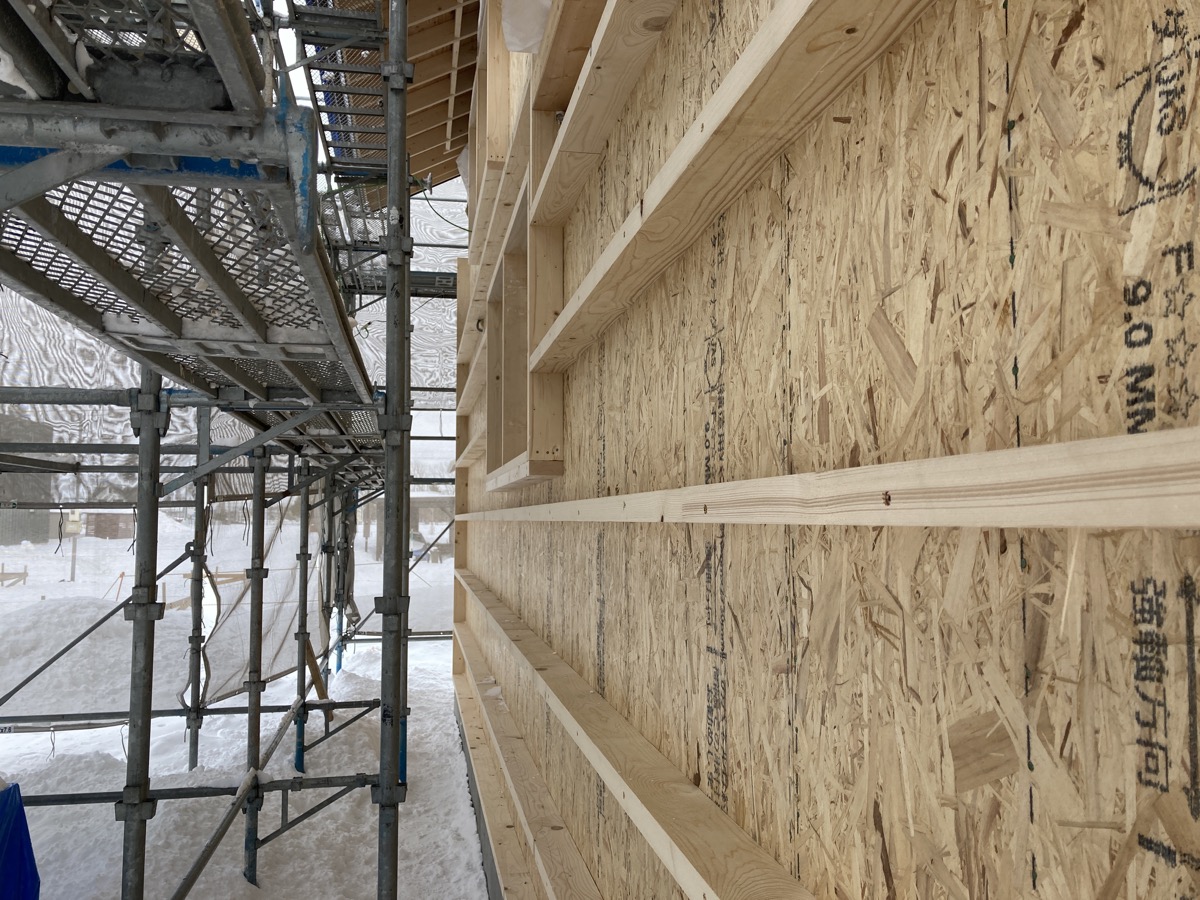

    外部はサッシが入り、タイベック。

    Image of 南幌N.K邸 5

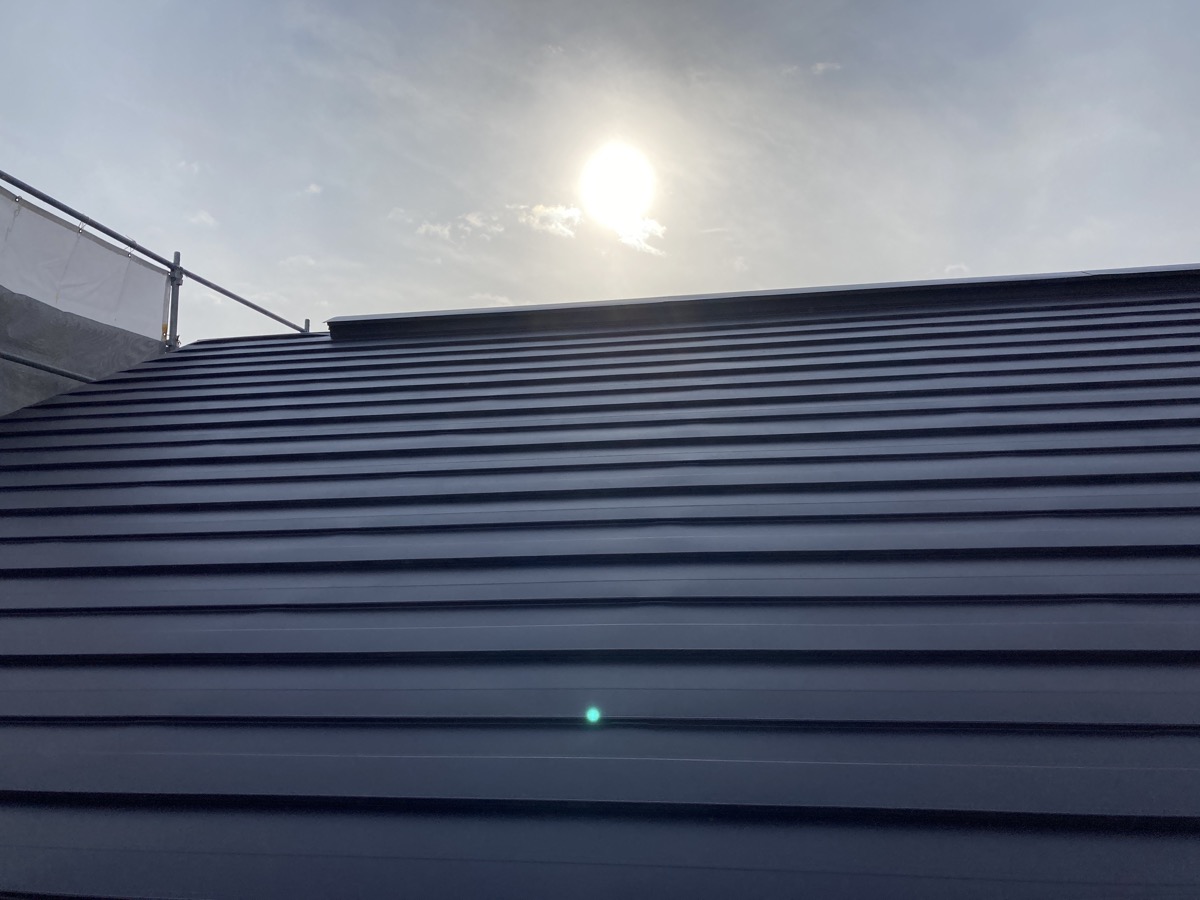

    屋根は板金が葺き終わりました。

    日に照らされて綺麗です。

    Image of 南幌N.K邸 6

    内部の古材の大黒柱を吹抜から。シンボリックな佇まい。

    養生を全て取れる日が楽しみです。

    Image of 南幌N.K邸 7

    2/20-2/21に構造見学会を行いました。

    来ていただいた皆様ありがとうございます!

    Image of 南幌N.K邸 8

    見学会の空き時間の小休憩。

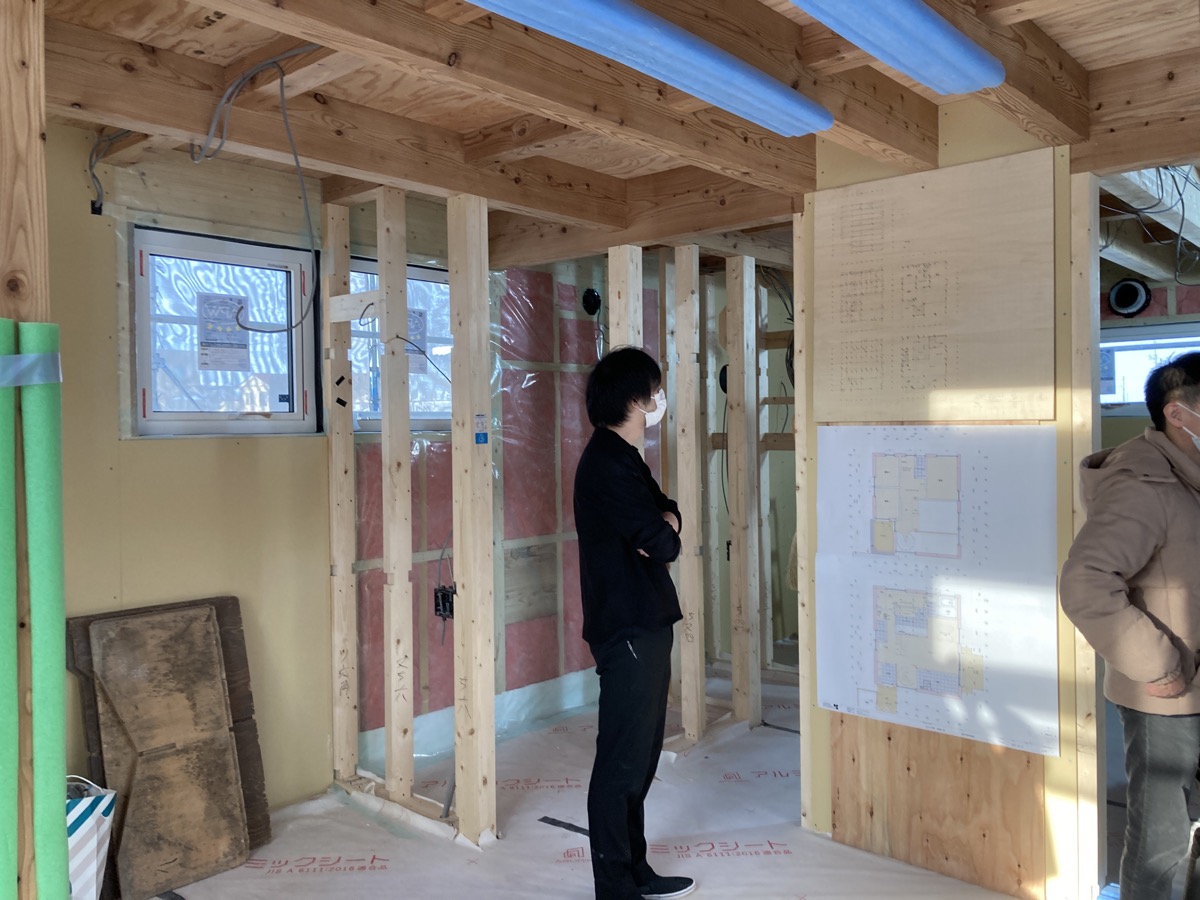

    図面を見つめるアトリエmomoさんの若き設計者。

    Image of 南幌N.K邸 9

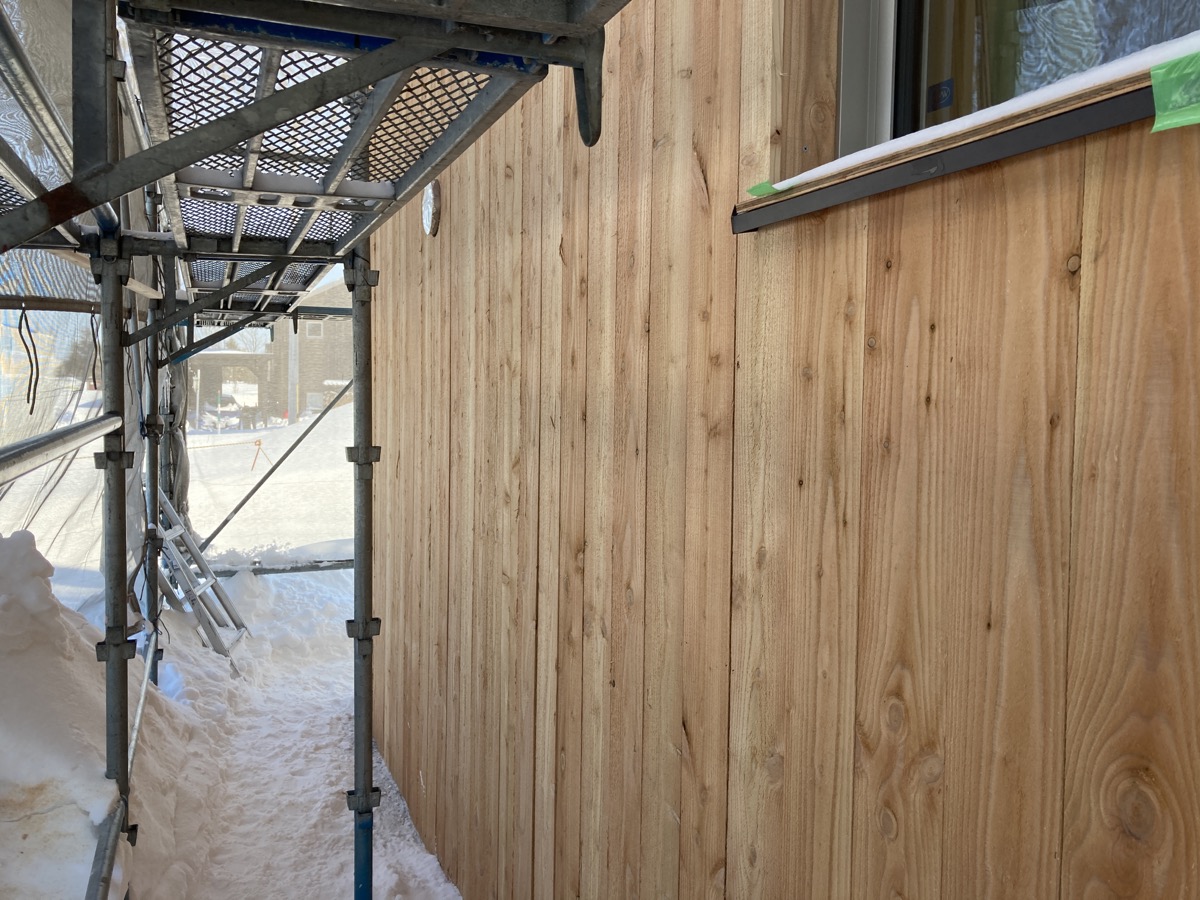

    外壁はカラマツの無垢材。

    仮止め状態です。

    ここからジョイント部に押縁を重ねて施工します。

  • 2021.02.15
    Image of 南幌N.K邸 1

    いよいよ大工さんの乗り込みです。

    土台大引きの敷き込み

    Image of 南幌N.K邸 2

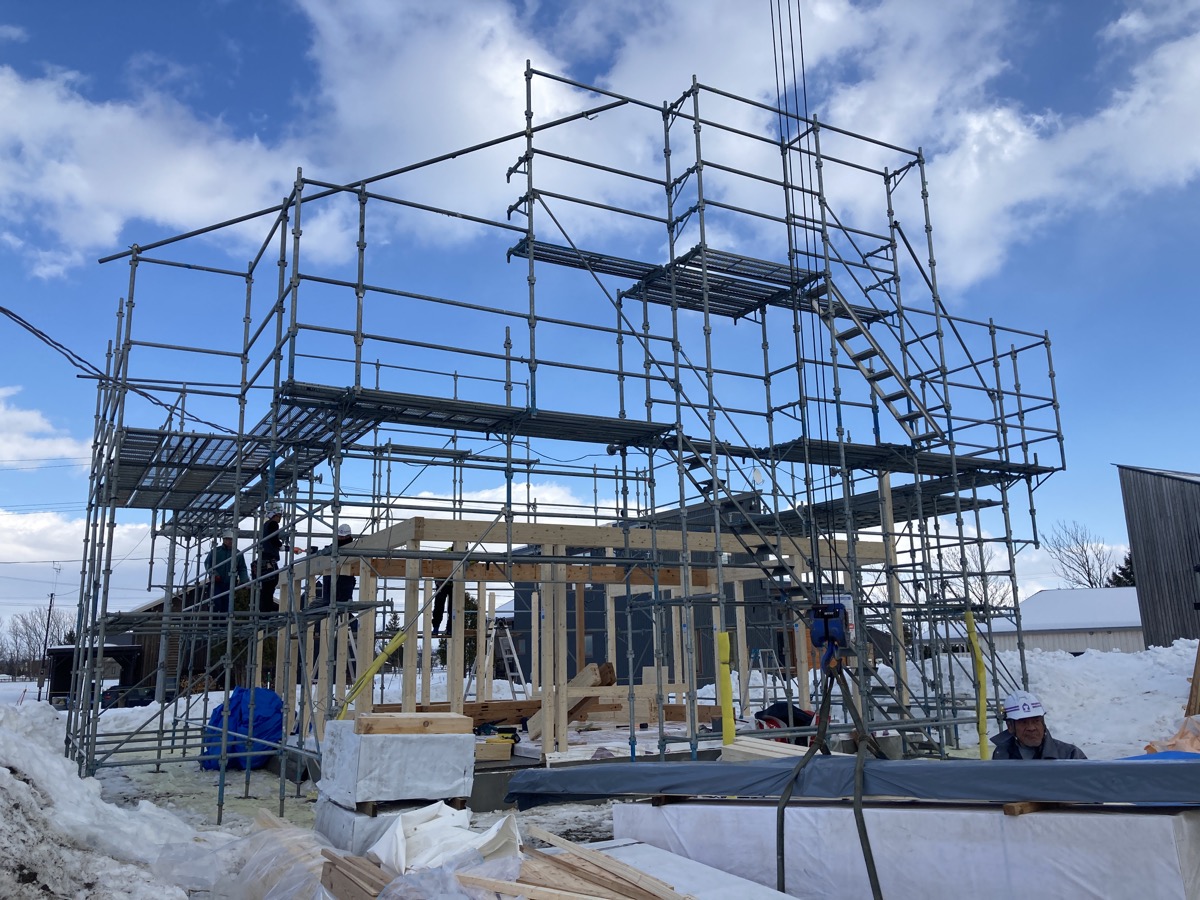

    建方は順調に進みます。

    Image of 南幌N.K邸 3

    棟まで支える古材の柱。

    Image of 南幌N.K邸 4

    クレーンを使い

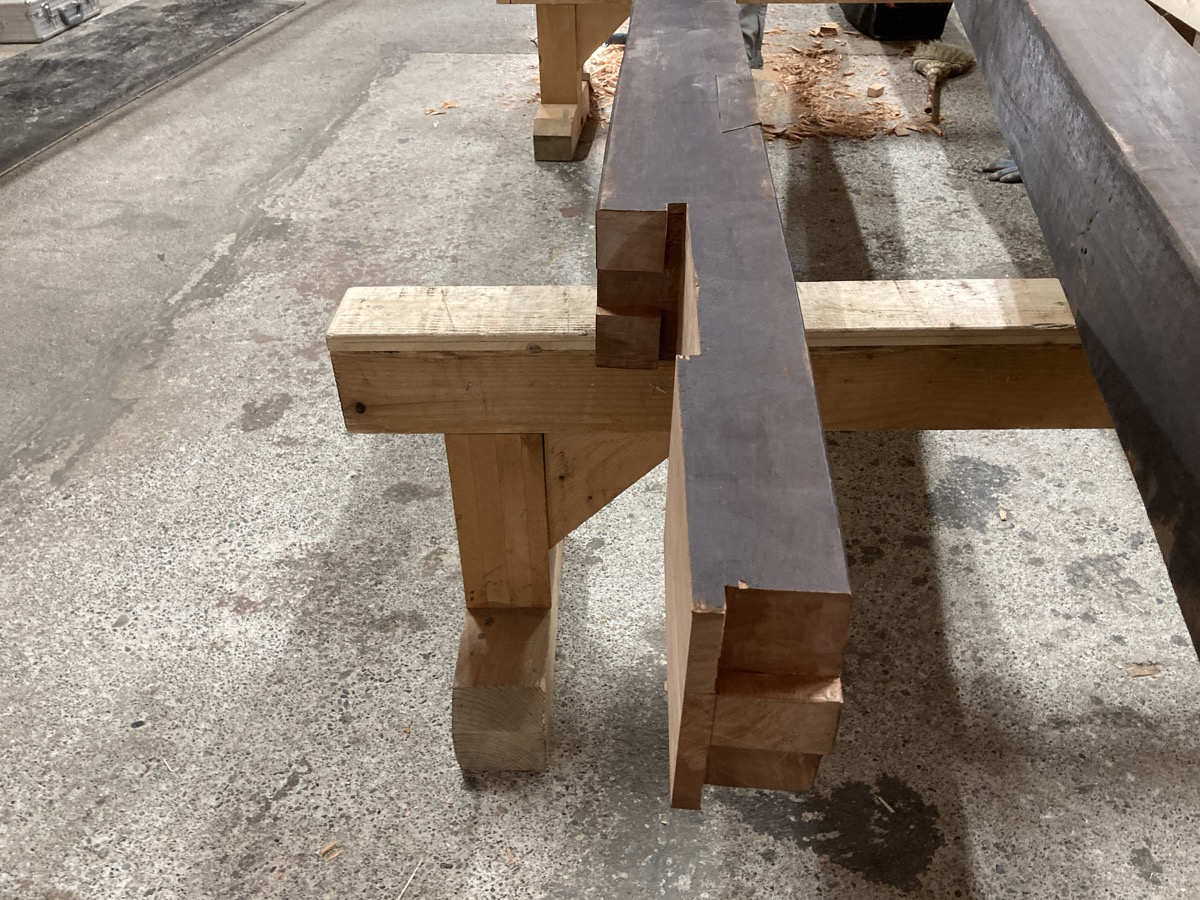

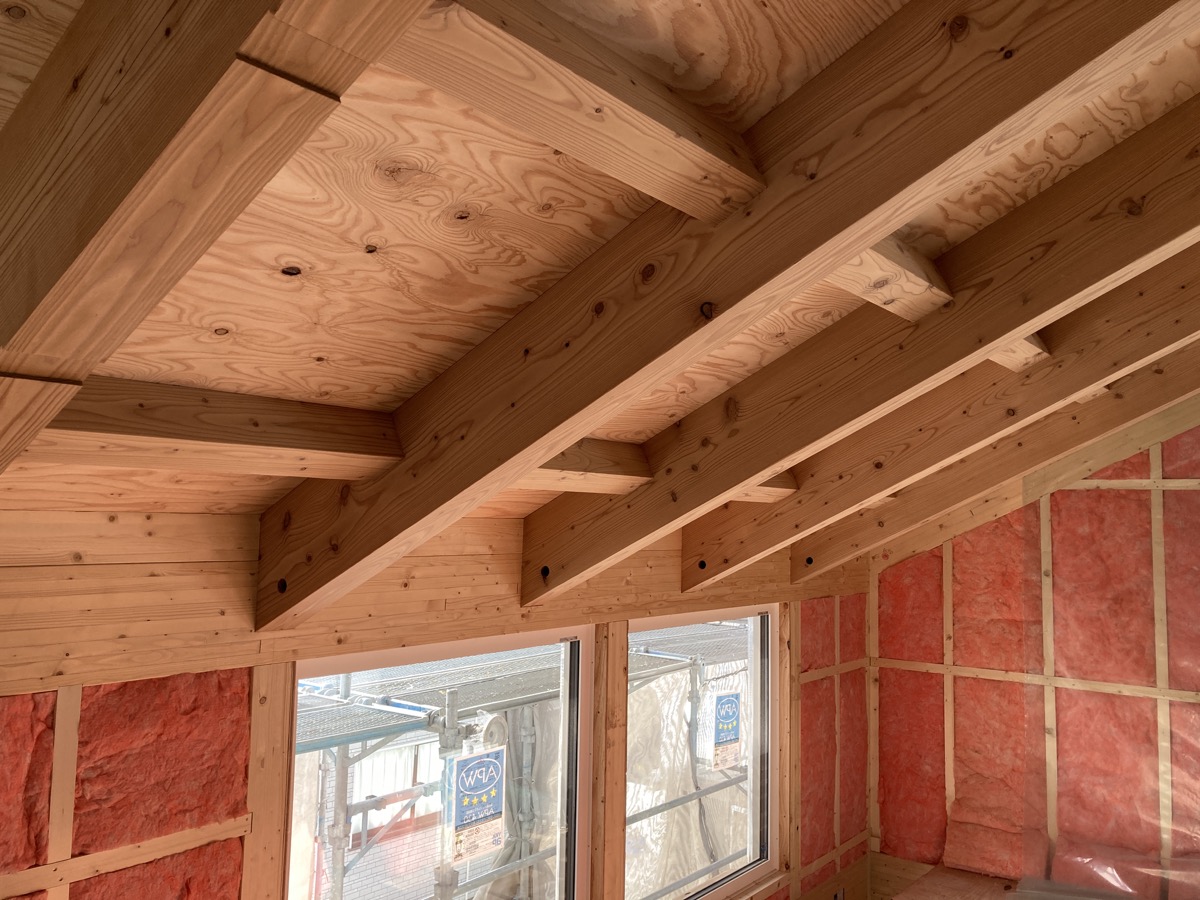

    登り梁の施工

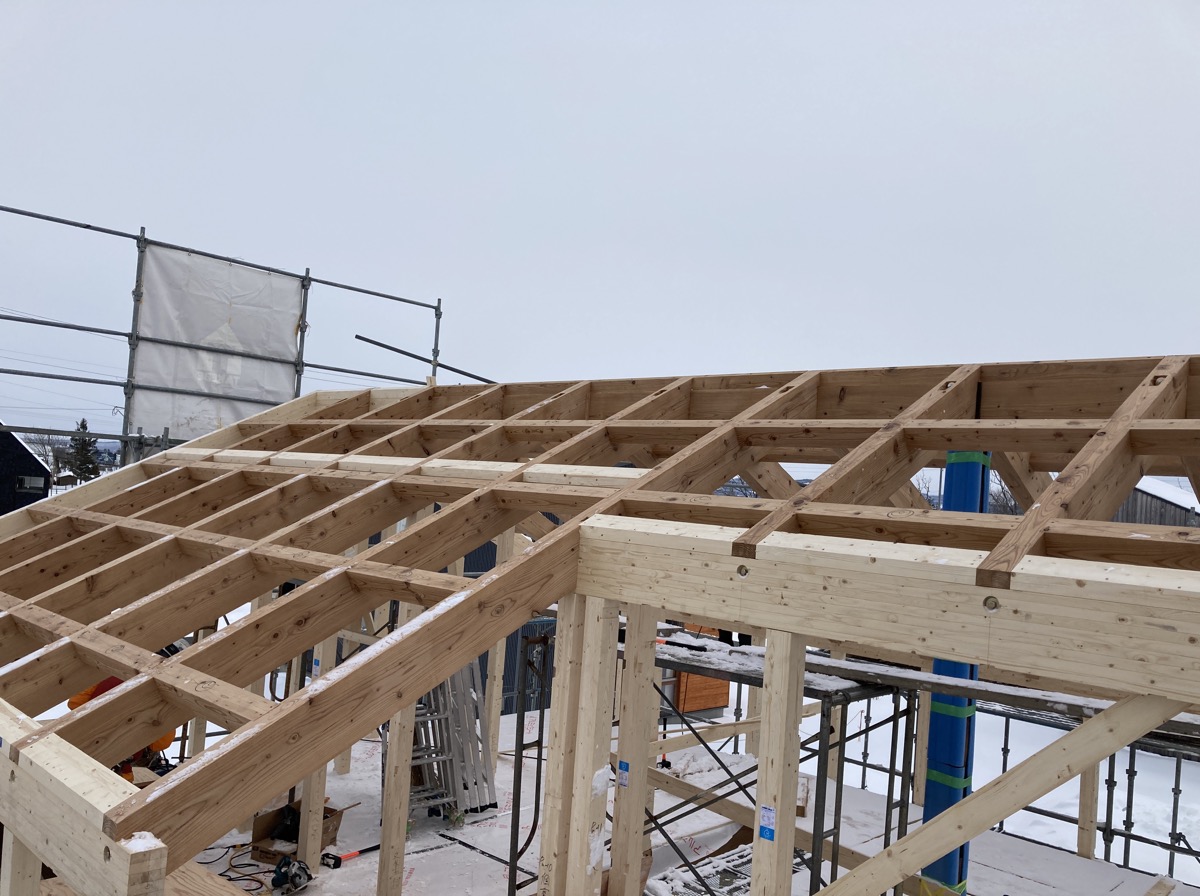

    Image of 南幌N.K邸 5

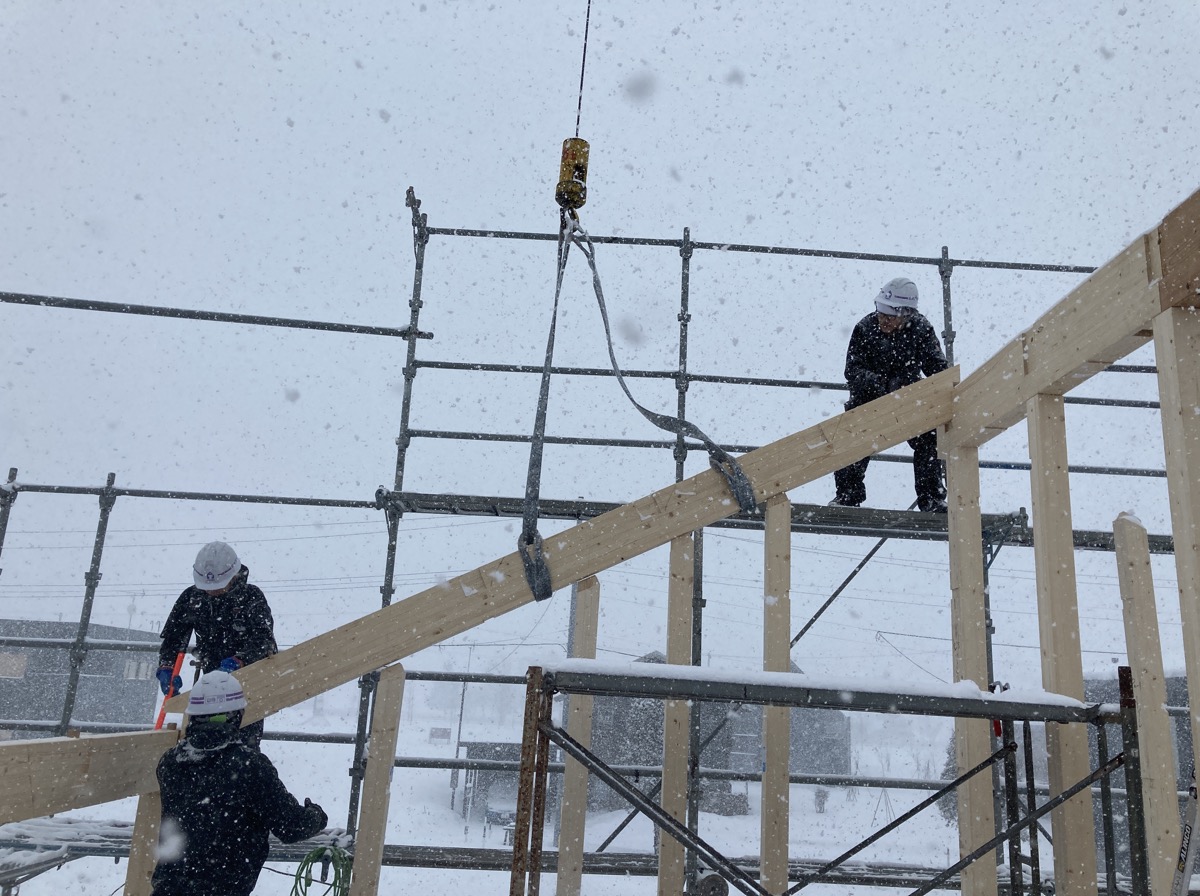

    無事上棟しました。

    この上から構造用合板を張り、水平構面を形成します。

    Image of 南幌N.K邸 6

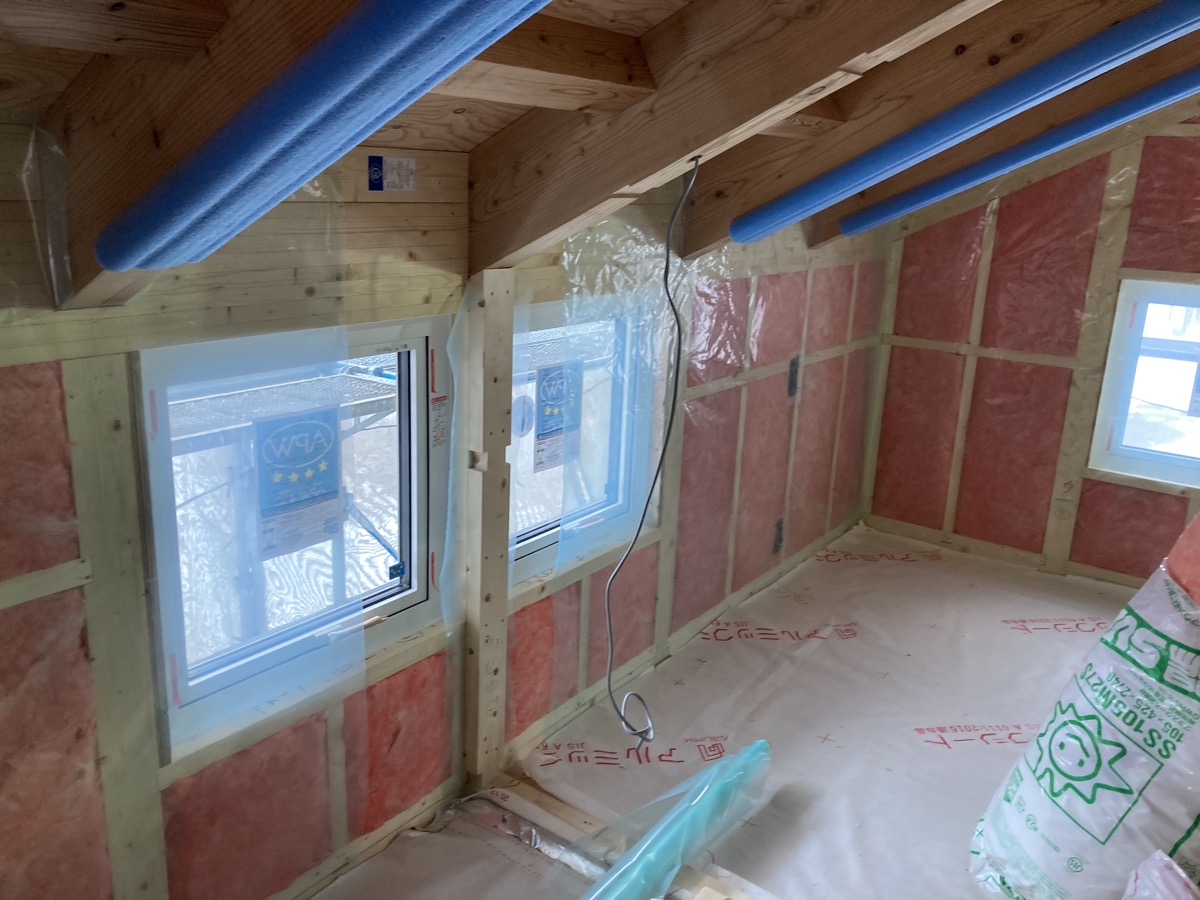

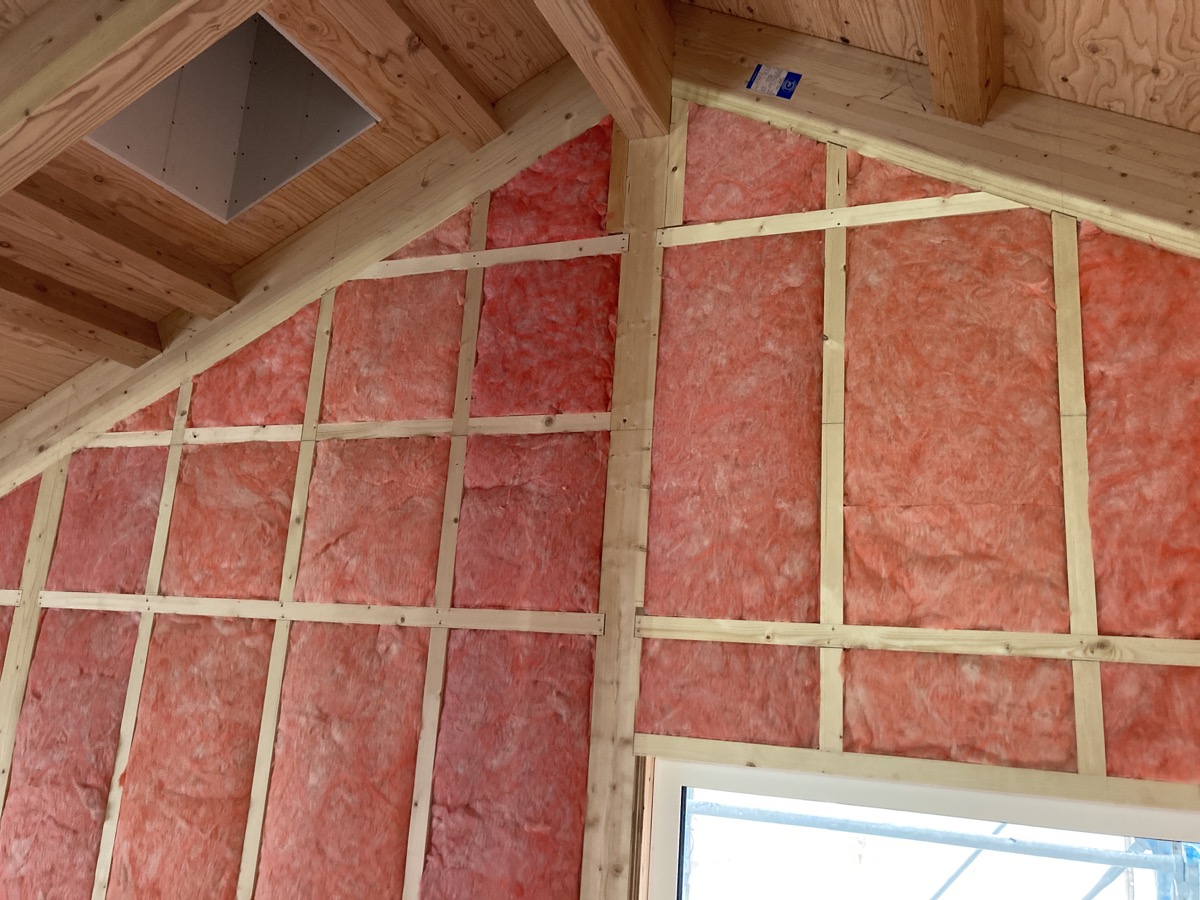

    登り梁の上には気密・断熱層

    140+140+105の厚さのグラスウールがこれから入ります。

    Image of 南幌N.K邸 7

    一方こちらは外壁廻り。

    OSB合板の上から付加断熱下地を付けてその間にグラスウールを施工していきます。

    外壁の断熱は軸間+付加断熱で計200mm断熱

    いよいよこれからサッシが入ります。

    2/20は構造見学会。

    そのときは開口部には建具がついた状態です!

  • 2021.01.29
    Image of 南幌N.K邸 1

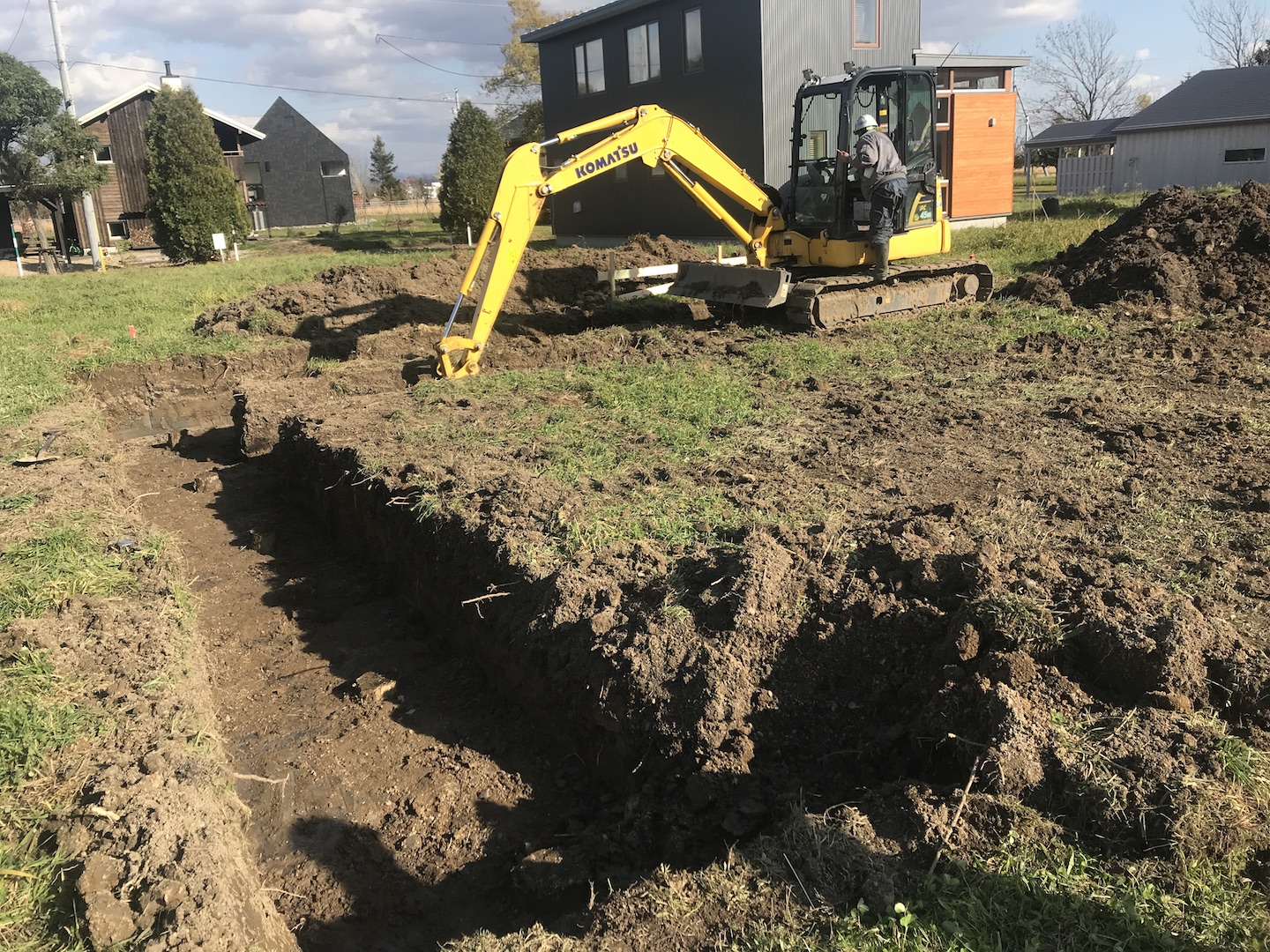

    年内に基礎工事が終わり・・・

    Image of 南幌N.K邸 2

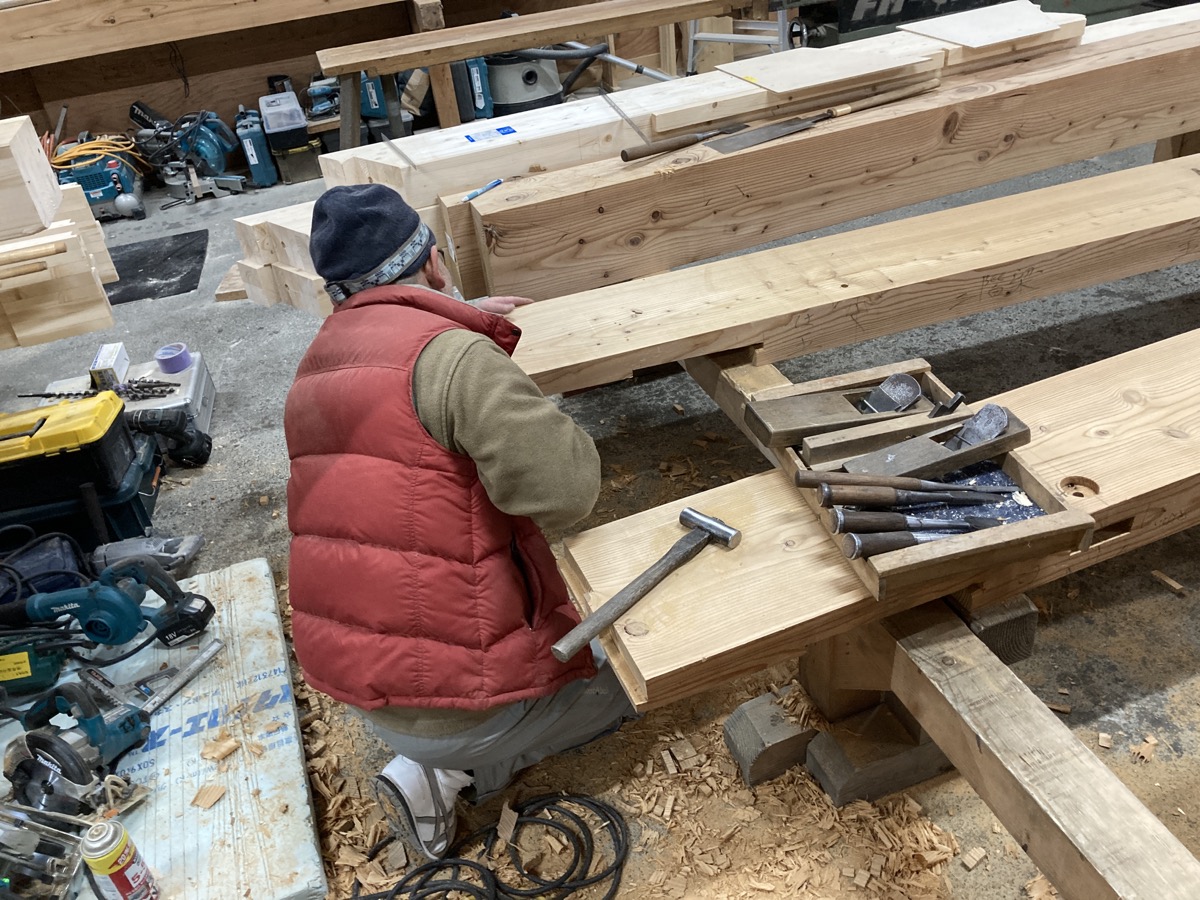

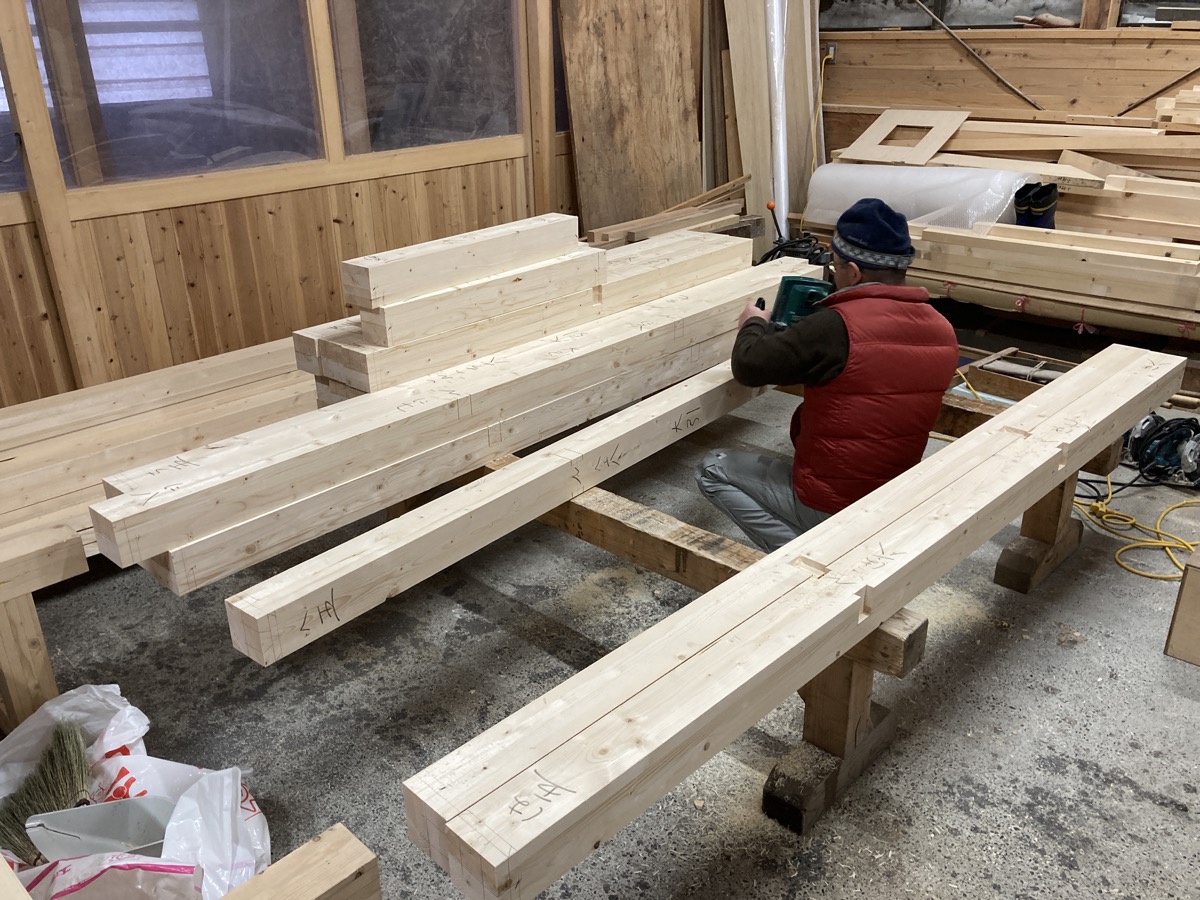

    大工さんも墨付け・手刻みの開始

    土台には当社保有の道南ヒバ無垢材を使用します。

    Image of 南幌N.K邸 3
    Image of 南幌N.K邸 4

    隠蔽部はホワイトウッドの集成材

    表し部分はカラマツの無垢材を使用。

    建物が出来上がった後にも大工さんの手仕事が伝わる設計。

    南幌の1棟目から続いているテーマの一つです。

    Image of 南幌N.K邸 5
    Image of 南幌N.K邸 6

    リビングにある1階から棟まで届く柱には当社の古材を使用

    樹種はカツラ。

    ブラッシングをして古材の持つ雰囲気を保ちつつ綺麗に仕上げます。

    Image of 南幌N.K邸 7

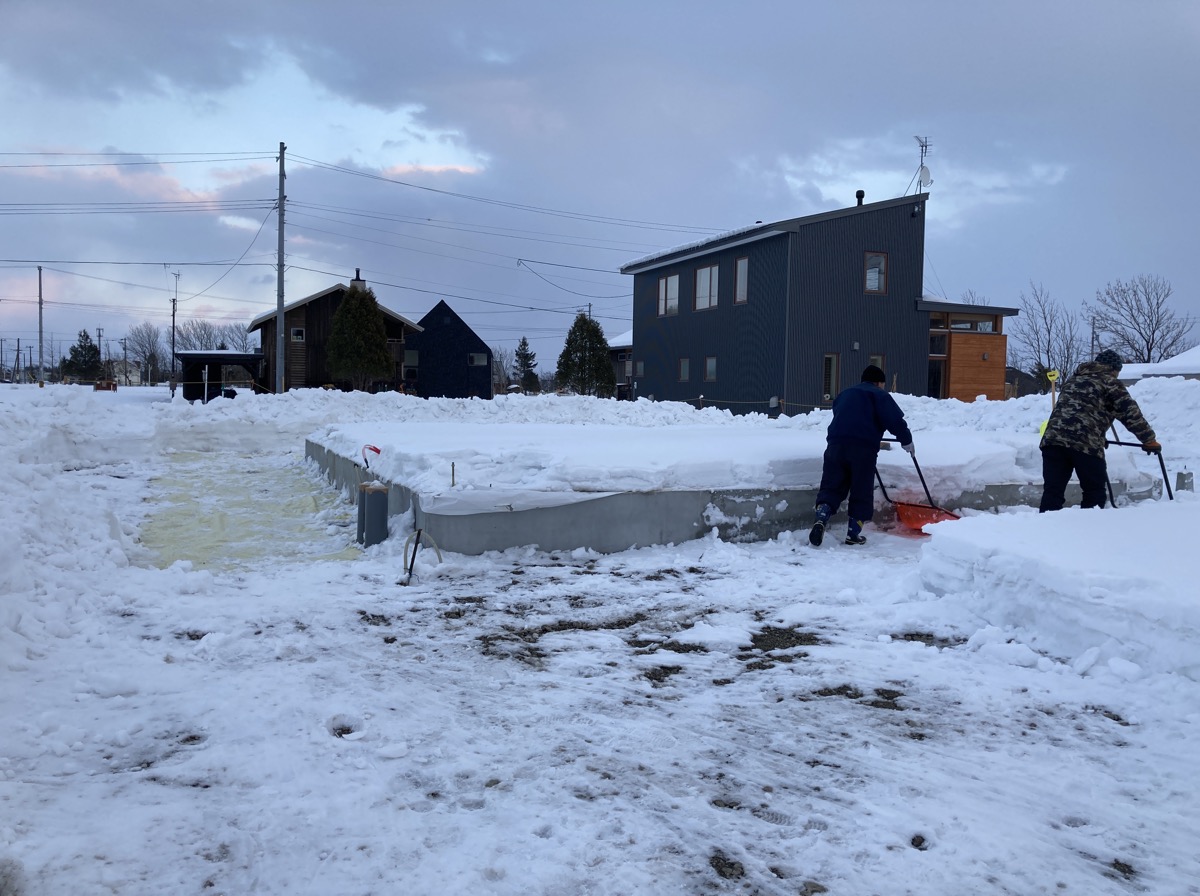

    一方、現場は大工さん乗り込み前の除雪作業。

    南幌町は比較的少ないですが、三笠・岩見沢は稀に見る大雪。

    南幌に大雪が来ないよう祈るばかりです。

  • 2020.11.25

    南幌きた住まいるヴィレッジ
    武部建設×アトリエmomoの住宅の4棟目です!
    このエリアも住宅が増え、良いコミュニティが形成されているように思います。

    Image of 南幌N.K邸 1
    Image of 南幌N.K邸 2
    Image of 南幌N.K邸 3

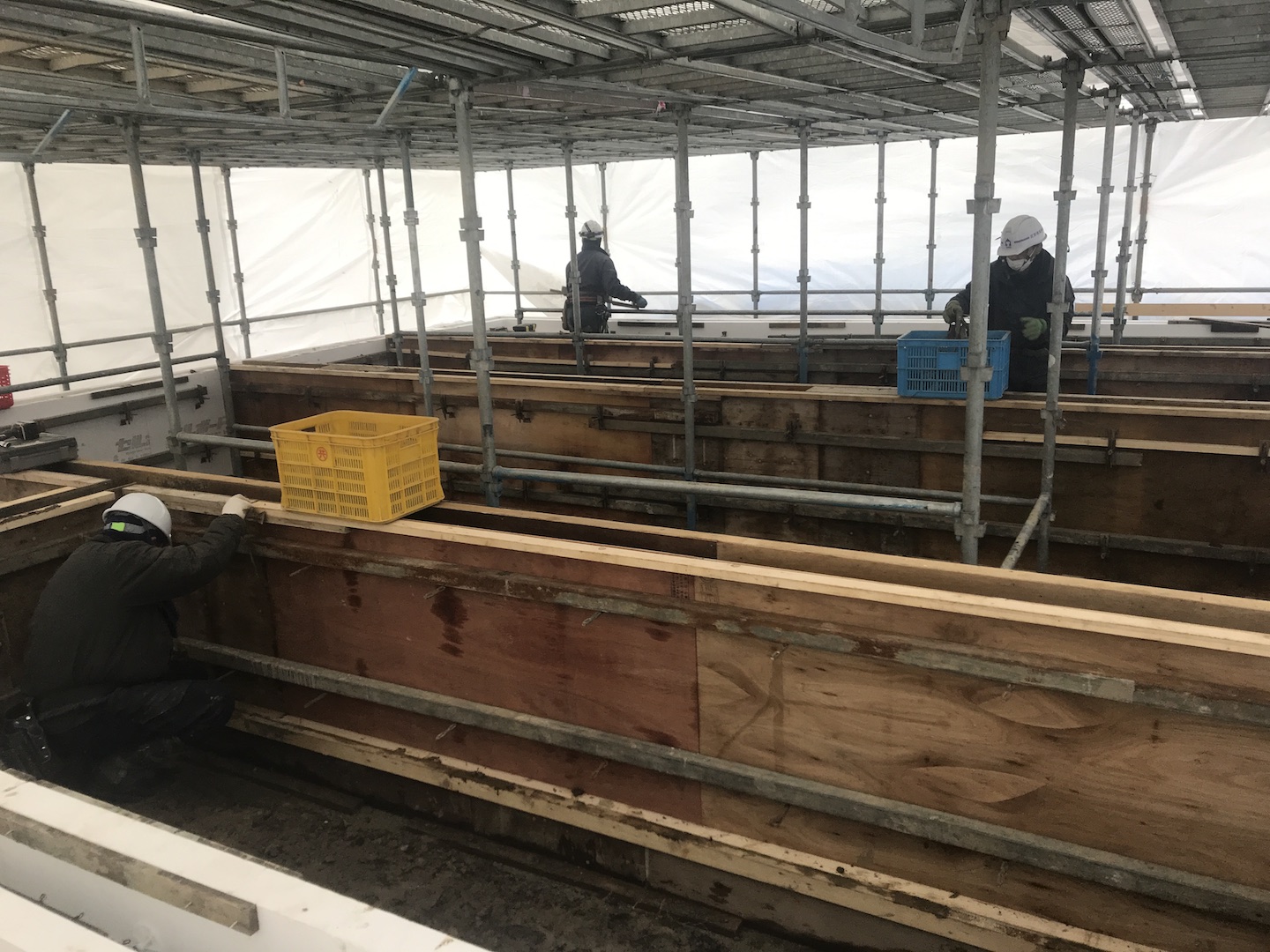

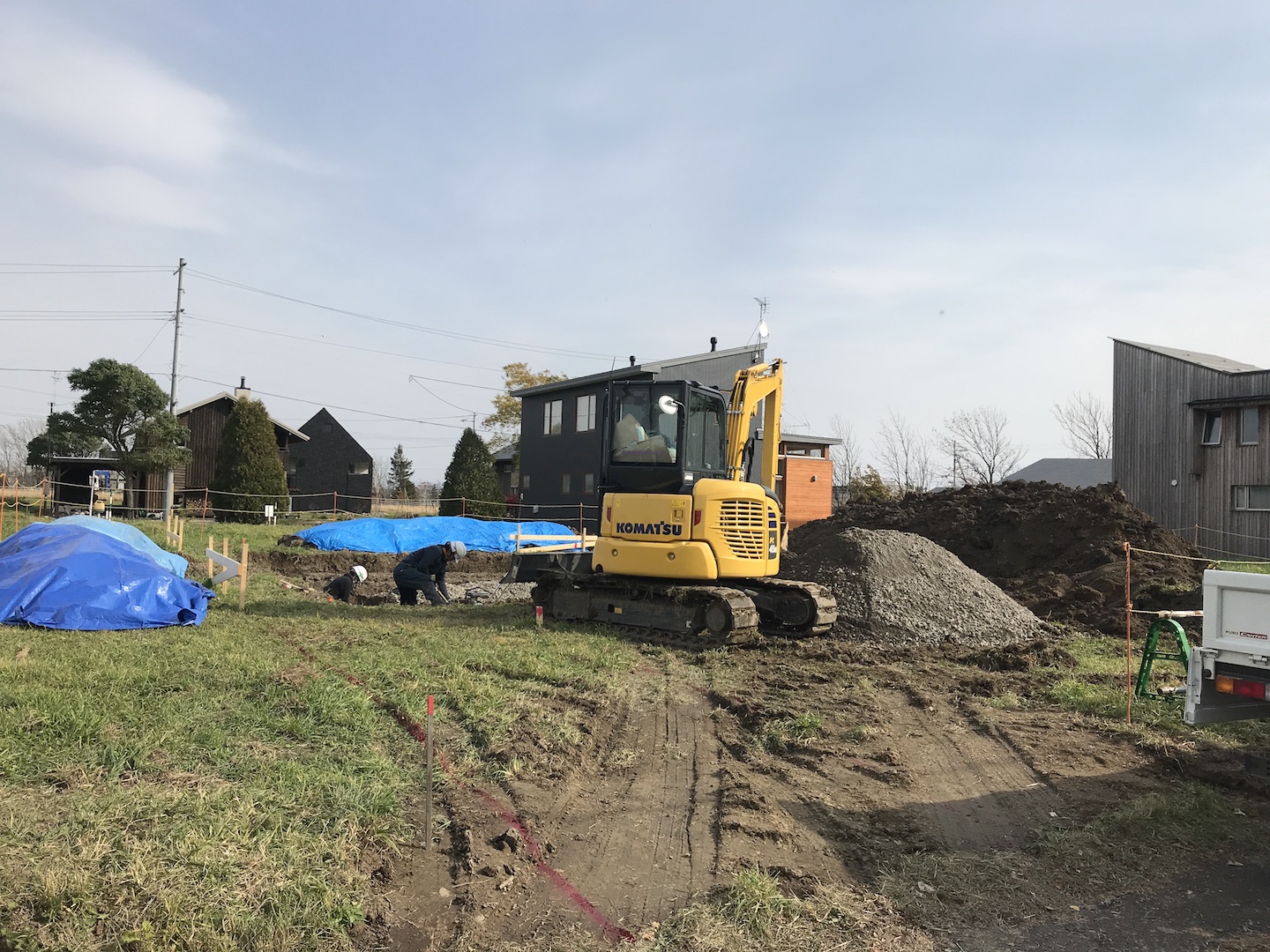

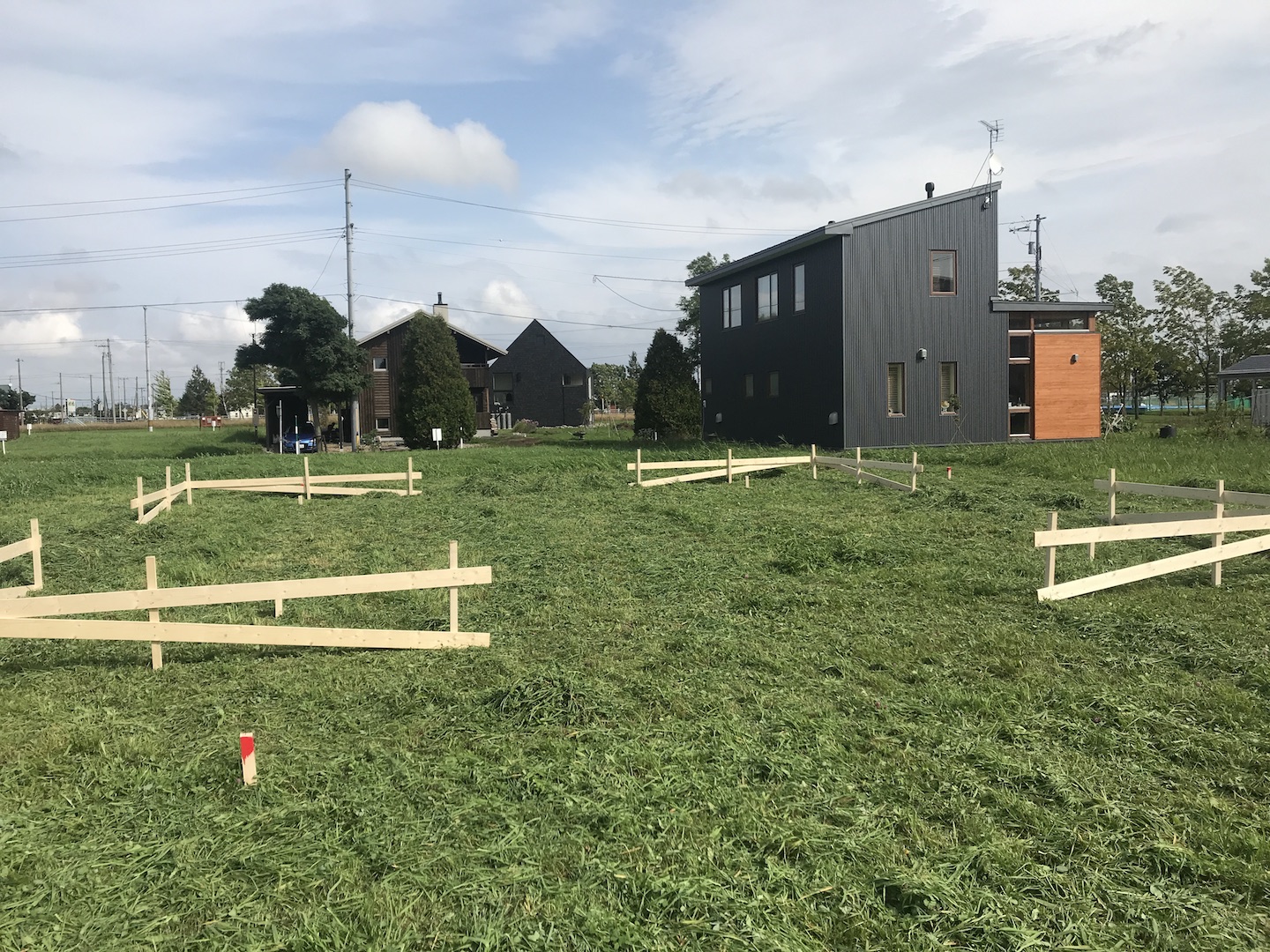

    遣り方出しして、掘削

    天気に恵まれ順調に進みます。

    Image of 南幌N.K邸 4

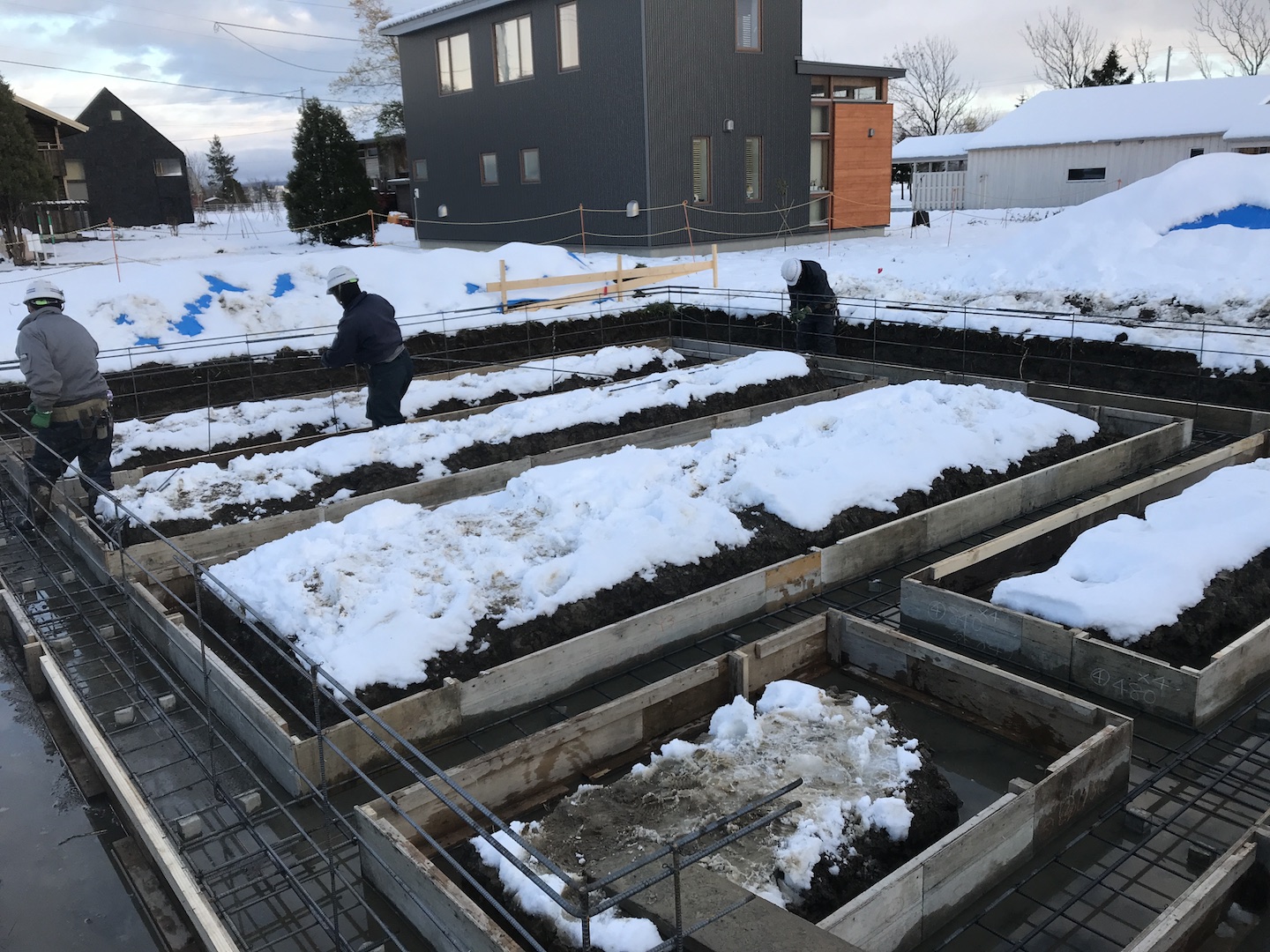

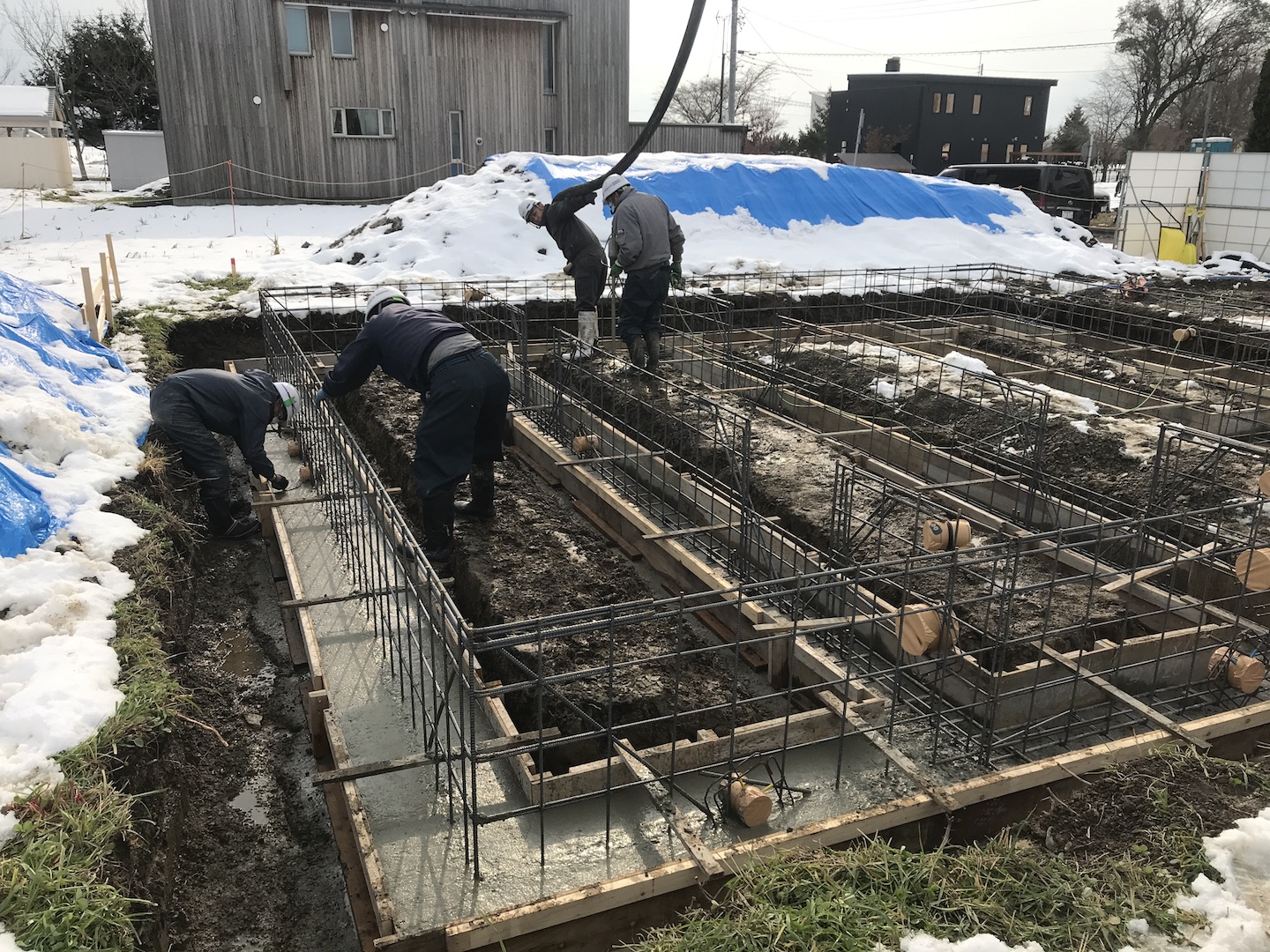

    と思っていたら基礎配筋時に初雪。

    天気予報ではまた気温が上がるので、後日のコンクリート打設は問題無くできそうです。

    Image of 南幌N.K邸 5

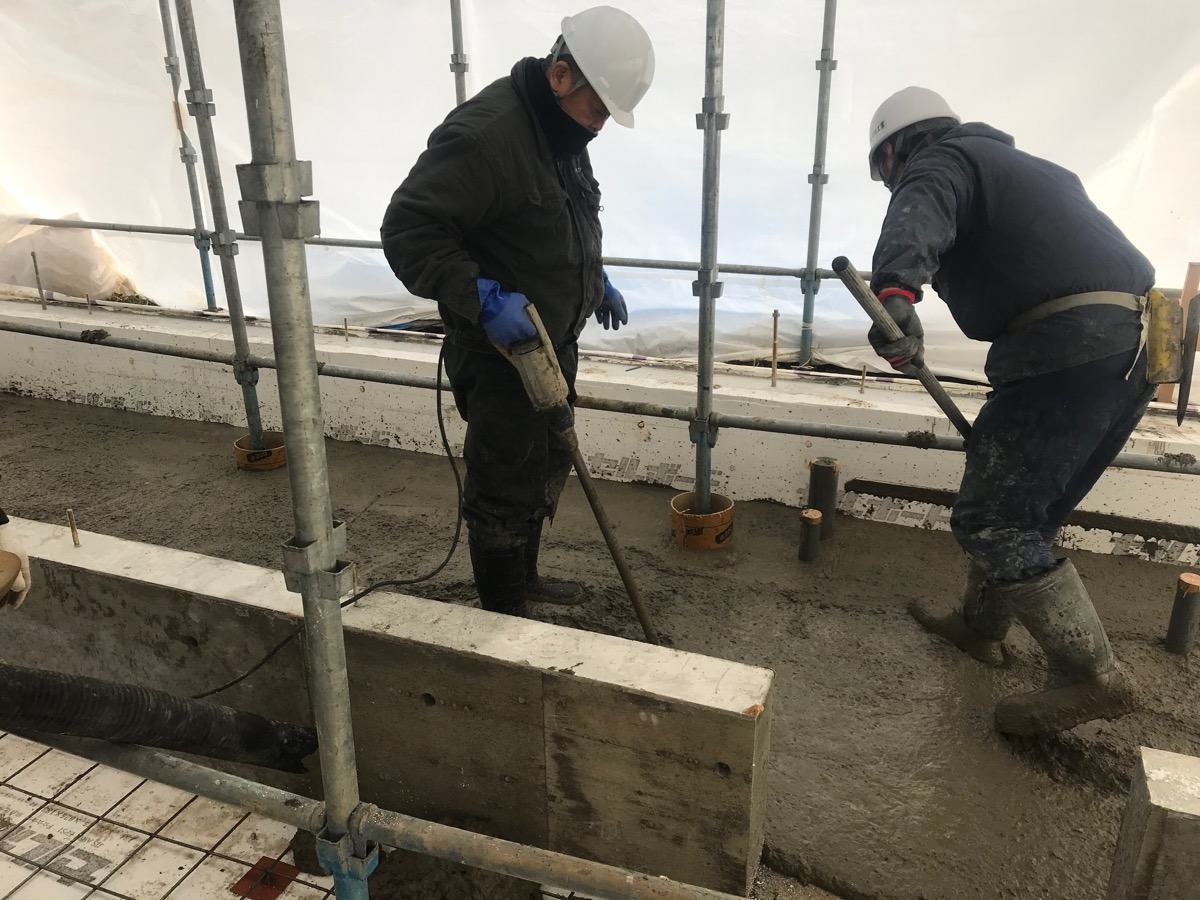

    型枠内の水を抜いてベースの打設

    気温も無事上がり、この日の昼前には雪も一気に溶けました。

    Image of 南幌N.K邸 6
    Image of 南幌N.K邸 7

    布コンの打設時には気温が下がる予報だったので、上屋養生をします。

    コンクリートの打設後は気温の様子を見てジェットヒーターで採暖します。
